国内首台!海阳核电2号机组具备一次调频远程扰动功能
近日,海阳核电2号机组完成100%功率平台一次调频远程扰动试验,试验合格。至此,海阳核电2号机组一次调频增加远程扰动功能改造80%、90%、100%功率平台试验全部完成,成为国内首台具备一次调频远程扰动功能的核电机组。▲山东省调调控处与运行一处、仪控维修处现场检查一次调频远程扰动试验设备海阳核电一次调频改造项目得到了山东省电网的高度重视和大力支持。山东核电联合山东省调调控处、山东省电科院、国内高校及同行专家,成立了专项组,多...
2024-10-25

华能海南昌江核电二期工程项目4号机组三台蒸汽发生器全部顺利吊装就位
2024年10月8日19时26分,昌江核电二期工程项目4号机组第三台蒸汽发生器经过倒运、翻转竖立等一系列复杂工序,顺利吊装就位,标志着昌江二期项目蒸汽发生器引入工作画上了圆满句号,同时也为4号机组主管道焊接奠定了坚实基础。
2024-10-09

海南昌江核电厂3、4号机组8PM联合泵房进水圆满成功
2024年09月30日08时18分,随着CB1厂房钢闸门的平稳抬起,中核工程总包的海南昌江核电厂3、4号机组8PM联合泵房实现进水,进水过程安全可控,标志着8PM联合泵房进水圆满成功! 8PM联合泵房进水是核电厂工程建设阶段的重要节点之一,是保证海工设备调试的基本前提,为重要厂用水系统、循环水过滤系统、设备冷却水系统以及核岛厂房、电气厂房、安全厂房等通风系统调试工作全面开展奠定了良好基础。泵房进水的主要路径为海水通过临海的CB1闸门井,经过CQ输水隧道至共用子项8PM联合泵房前池,经鼓网区流向泵室后
2024-10-02

华能海南昌江核电二期工程项目3号机组上下部堆内构件对中工作顺利完成
2024年9月30日2:58,历时9个小时的紧张有序作业,华能海南昌江核电3号机组顺利完成上、下部堆内构件对中工作,整个过程安全、质量可控。
2024-09-30

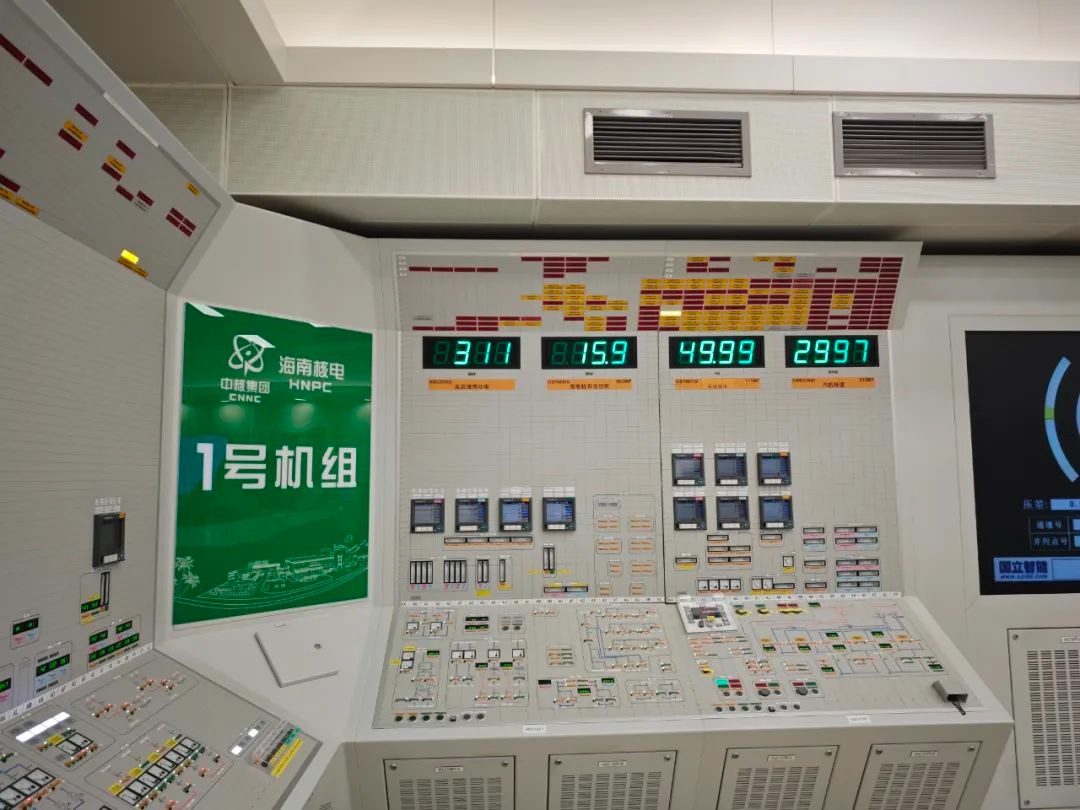

海南核电完成107大修
9月25日5时36分,海南核电1号机组成功并网,海南核电107换料大修暨中国核电集约化改革探索海南模式首次检修完成。
2024-09-25

海南核电装卸料工作达到“双30”水平
9月17日9时54分,随着最后一组燃料组件顺利装入堆芯,海南核电107大修装卸料工作安全完成。
2024-09-23

海南核电完成“玲龙一号”全球首堆电气厂房送冷风节点
9月21日16时36分,电气厂房冷冻机顺利启动,各项运行参数正常,送风管道出风口温度达到18.9℃,标志着全球首个陆上商用多用途模块式小型堆科技示范工程“玲龙一号”电气厂房送冷风节点顺利实现。
2024-09-23

海南昌江核电4号机组最后一台蒸汽发生器顺利通过出厂验收
9月19日,由中国核动力研究设计院设计、采购,东方电器(广州)重型机器有限公司承制的海南昌江核电4号机组最后一台蒸汽发生器顺利通过出厂验收。
2024-09-21

华能海南昌江核电二期工程项目4号机组压力容器顺利吊装
2024年9月19日,华能海南昌江核电二期工程项目4号机组反应堆压力容器历经翻转、竖立、吊装等诸多工序后,历经9个多小时,最终顺利就位至压力容器支承环上.
2024-09-20

《央视新闻》聚焦玲龙一号:探秘全球首个“核能充电宝”
近日,央视《未来实验室》栏目走进海南,在这里,全球首个陆上商用模块化的小型核反应堆玲龙一号正在建设,它设计集约小巧,建设灵活,被业界称为是核能充电宝,到底玲龙一号是怎么样做到如此的小巧玲珑又能量强大?请跟随记者来一探究竟。
2024-09-16

“玲龙一号”全球首堆常规岛汽轮发电机组定子吊装就位
2024年9月14日20时28分,全球首个陆上商用模块化多用途小型堆施工现场,“玲龙一号”常规岛汽轮发电机组定子成功落位在发电机基座上,标志着发电机定子吊装就位成功,为后续汽轮发电机组的安装打下了坚实的基础。
2024-09-16

华能海南昌江核电4号机组反应堆压力容器顺利交付
2024年9月12日,历经9天海上运输,装载着海南昌江核电4号机组反应堆压力容器(RPV)的运输船,顺利在海南昌江大件运输码头完成交付。
2024-09-14

华能海南昌江核电二期工程项目4号机组首台蒸汽发生器顺利吊装
2024年9月10日23时18分华能海南昌江核电二期工程项目4号机组首台蒸汽发生器经过翻转、提升等一系列既定工序,历经8个多小时顺利吊装就位。
2024-09-12

海南昌江核电厂4号机组安全级DCS设备顺利通过出厂验收
2024年8月30日,在华能海南昌江核电有限公司(HCNPC)、中国核电工程有限公司(CNPE)、中国核动力研究设计院(NPIC)、中核控制系统工程有限公司(CNCS)等多家单位的共同见证下,由中国核动力研究设计院设计、制造的海南昌江核电厂4号机组安全级DCS设备顺利通过出厂验收。
2024-09-01

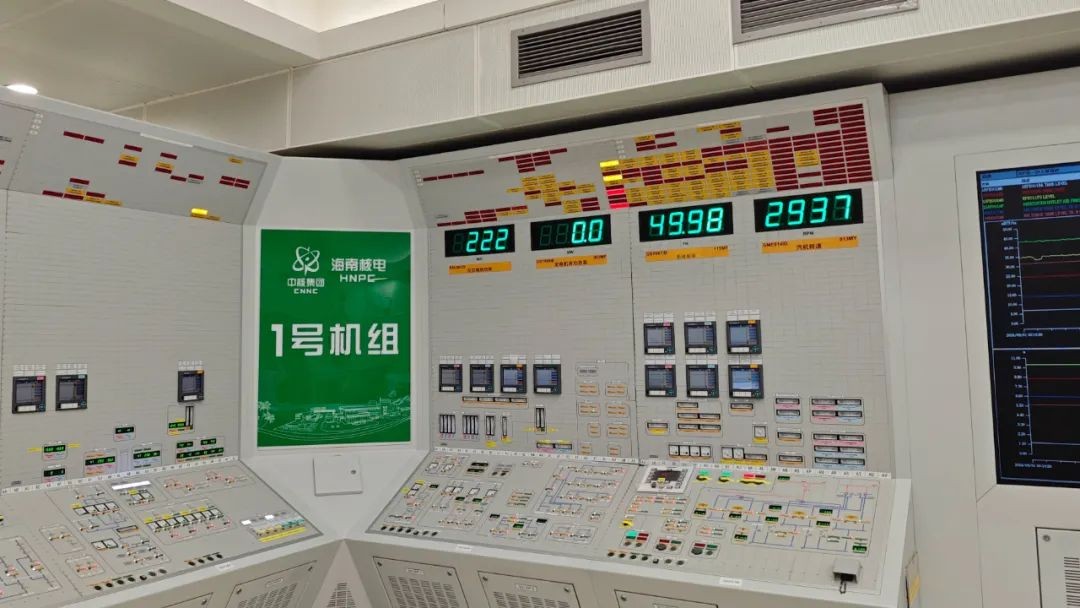

海南核电107大修正式开始
9月1日00:13,海南核电1号机组与海南电网解列,107大修正式开始。
2024-09-01

华能海南昌江核电二期工程项目4号机组主设备通道可用
2024年8月31日16时58分,华能海南昌江核电二期工程项目4号机组龙门吊450t吊车圆满完成载荷试验,标志着4号机组主设备通道可用,又一重大里程碑节点完成,也为后续4号机组首台蒸汽发生器引入奠定了坚实基础。
2024-09-01

华能海南昌江核电二期工程项目4号机组首台主泵泵壳吊装就位
2024年8月30日16时06分,华能海南昌江核电二期工程项目4号机组主泵泵壳顺利吊装就位,为后续4号机组主设备引入取得了开门红,吹响了4号机组主设备安装的号角,也为4号机组主管道焊接开启迈出了坚实的步伐。
2024-08-31

华能海南昌江核电二期工程项目3号机组下部堆内构件首次插堆顺利完成
2024年8月14日11时28分,华能海南昌江3号机组二期工程项目3号机组下部堆内构件首次插堆完成,标志着堆芯部件正式进入前沿全面安装阶段,为保障机组冷试奠定了坚实基础。
2024-08-16

华能海南昌江3、4号机组首台主泵成功发运
2024年8月8号,华能首个控股建设的“华龙一号”压水堆海南昌江核电3号机组首台主泵顺利发运,为主泵后续AC厂房拼装,引入核岛创造了坚实条件。
2024-08-09

海南核电2024年第一期核职业领导力培训班结业
7月5日下午,海南核电2024年第一期核职业领导力培训班顺利落下帷幕,公司总经理、党委副书记李振云出席结业仪式。
2024-07-09

海阳核电3号核岛钢制安全壳筒体四环吊装就位
2024年6月15日7时59分,海阳核电3号机组核岛钢制安全壳筒体四环模块顺利吊装就位。钢制安全壳由底封头、圆柱形筒体(一至四环)和顶封头六大模块组成,是防止放射性物质外泄的重要安全屏障。筒体四环内径39.624米,高7.766米,重745.63吨,由2层共24张弧形钢板及12节环形吊车梁等共同组成。筒体四环吊装总重量约843吨,采用3200吨履带式起重机吊装,就位后通过环形焊缝与筒体三环连接。本次吊装于6时17分起吊,经起钩、悬停、旋转、行走、下落、调整...
2024-06-17
阅读排行
- 1 中国玲龙一号全球首堆热态试验稳步推进,向年内装料目标迈进
- 2 一分钟了解玲龙一号
- 3 海南“十五五”规划:推进核电建设,建成“大、中、小、浮”兼备的核电能源枢纽
- 4 华能昌江核电公司与海南西部中心医院签订医疗合作协议
- 5 华能海南昌江核电公司4号机组二回路联合水压试验顺利完成
- 6 华能昌江核电二期武警中队正式落编
- 7 海南儋州推进“核电入洋”“核汽入洋”支撑零碳园区建设
- 8 中国核电发布2026年一季度发电量完成情况
- 9 开展昌江小堆反应堆压力容器筒体环焊缝自动超声能力验证工作
- 10 华能海南昌江核电4号机组完成冷态功能试验
- 11 海南自贸港首台“华龙一号”——华能昌江核电二期三号机组即将正式投运
