三澳核电项目1号机组非安全级DCS系统移交

三澳核电项目1号机组非安全级DCS系统移交

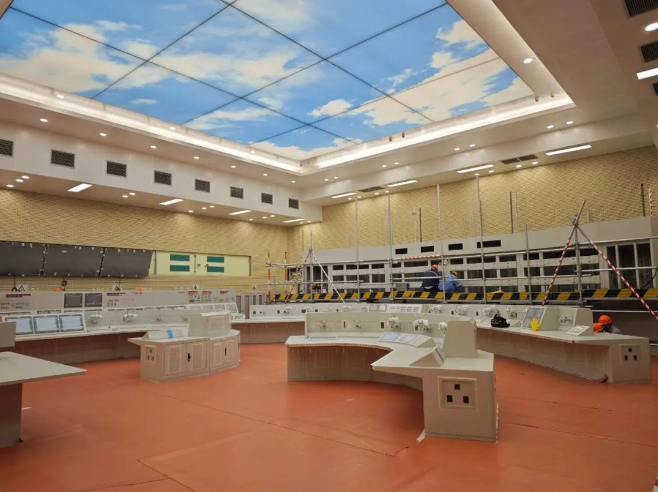

5月20日,三澳核电项目1号机组非安全级DCS系统(KIC01与KCP01)顺利移交,实现了系统从安装转换为调试状态,为冷试节点目标的达成提供了良好的保障。电厂计算机信息和控制系统(KIC)是操纵员监控电站的主要手段,为操纵员提供集中的操作控制、信息显示、综合处理和数据存储等功能。过程控制机柜系统(KCP)主要执行电厂工艺和电气系统的监视和自动控制功能,能够进行变量计算、逻辑处理控制、隔离、执行器的驱动和操纵、自诊断报警等。苍南核电维...

2024-05-23

三澳核电项目1号机组控制棒驱动机构耐压壳安装完毕

三澳核电项目1号机组控制棒驱动机构耐压壳安装完毕

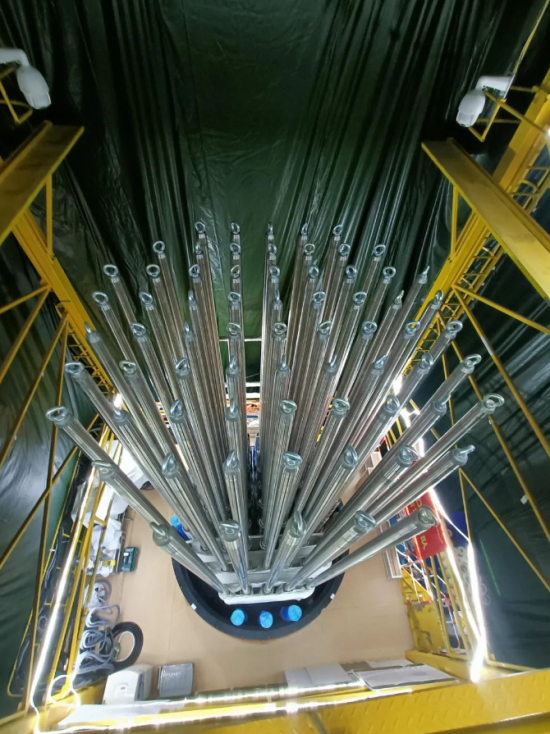

5月17日,三澳核电项目1号机组最后一根控制棒驱动机构耐压壳完成无损检查,无损检查合格,标志着控制棒驱动机构耐压壳安装工作高质量完成,为后续三澳核电项目1号机组核回路冲洗和机组冷试奠定了坚实基础。控制棒驱动机构由驱动杆部件、钩爪部件、耐压壳部件、线圈部件、棒位探测器组成。69套控制棒驱动机构依次竖直安装在反应堆压力容器顶盖上,承担了反应堆启动、功率调节与保持、停堆等重要功能。同时,耐压壳组件作为反应堆一回路压力边界...

2024-05-20

三澳核电项目部1号机组CRDM耐压壳安装及焊接工作全部完成

三澳核电项目部1号机组CRDM耐压壳安装及焊接工作全部完成

5月15日16时08分,在苍南业主、监理单位以及中广核工程公司的共同见证下,随着最后一根CRDM耐压壳Canopy焊缝的成功焊接,三澳核电1号机组CRDM耐压壳的安装与焊接工作顺利完成。这一重要里程碑节点的实现,不仅标志着由中核五公司负责承建的首个中广核华龙一号核电机组CRDM耐压壳的安装与焊接工作圆满收官,同时也为后续顶盖首次扣盖作业以及1号机组的冷态试验奠定了坚实的基础。CRDM耐压壳部件主要由密封壳、棒行程套管组成,位于驱动杆部件和...

2024-05-17

三澳核电项目1号机组汽轮机轴承箱全部就位

三澳核电项目1号机组汽轮机轴承箱全部就位

5月14日,随着汽轮机前轴承箱的落位,三澳核电项目1号机组汽轮机轴承箱已全部完成就位,为实现汽轮机组高质量安装奠定了坚实的基础。自常规岛安装工作启动以来,苍南核电、中广核工程苍南项目部、核鹏监理和天津电建三澳核电项目部通力合作,深入践行严慎细实的工作作风,全力保障工作顺利推进。此次轴承箱的就位,是继凝汽器壳体模块全部安装就位之后的又一里程碑。轴承箱作为汽轮机的关键组成部分,承担着支撑和固定转子、保证轴向和径向定位的重...

2024-05-16

三澳核电项目PX泵房耐久性监测项目获新进展

三澳核电项目PX泵房耐久性监测项目获新进展

近日,三澳核电项目PX钢筋砼结构保护优化与耐久性监测项目的应用成果荣获浙江省质量协会授予的“浙江省第一届多维质量管理工具应用成果质量创新一等奖”。

2024-05-04

苍核护芯仪——三澳核电项目1号机组RGL机柜到货

苍核护芯仪——三澳核电项目1号机组RGL机柜到货

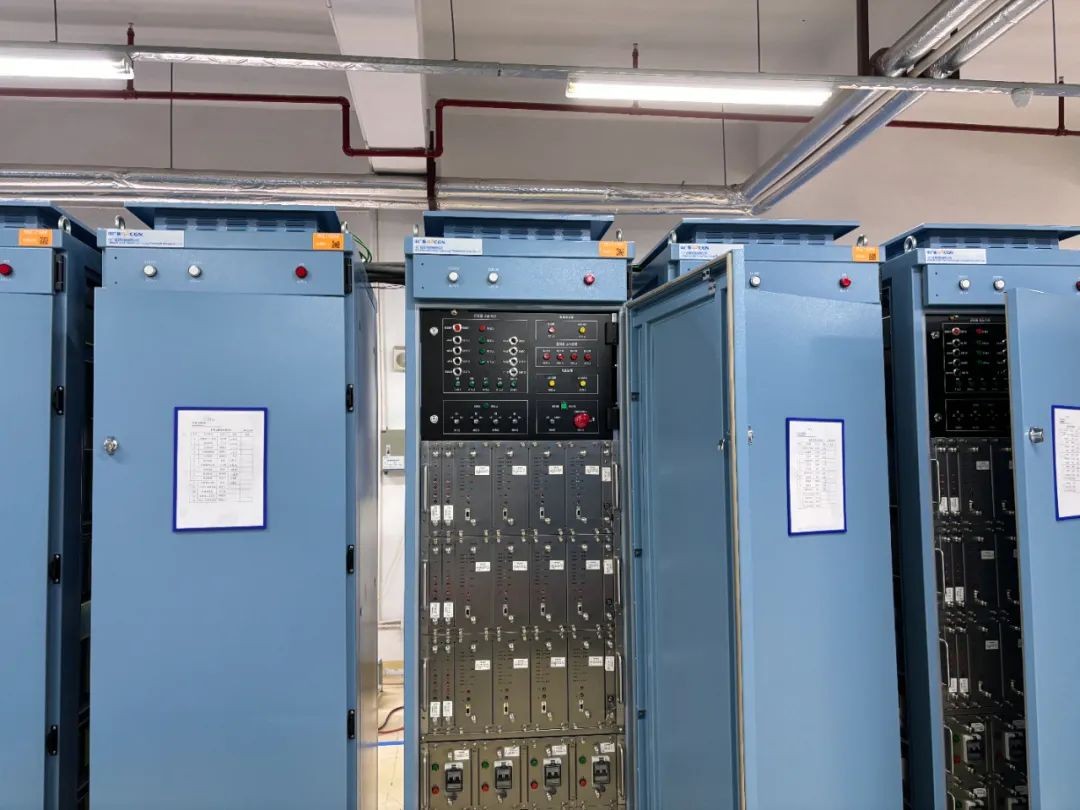

4月30日,三澳核电项目1号机组RGL(棒控和棒位系统)机柜到货,本次到货的设备包括棒控棒位机柜和电流在线监测柜共25台机柜和6个通讯箱及电缆转接柜,正式拉开了三澳核电项目1号机组堆芯仪控系统从工程制造转向设备安装的序幕,标志着苍南核电堆芯仪控(RPN/RGL/RIC)“三大工程”的建设迈入新阶段。

2024-05-02

核电首台套分布式母差原理继保装置完成出厂验收!

核电首台套分布式母差原理继保装置完成出厂验收!

4月26日,三澳核电项目500kV短线光差保护(基于分布式母差原理)装置在南京完成最终功能试验、出厂验收工作,具备发货条件。苍南核电、中广核运营、中广核工程等单位相关人员参与此次验收工作。

2024-04-28

三澳核电项目1号机组DCS相关主控室操作盘台及设备全部引入完成

三澳核电项目1号机组DCS相关主控室操作盘台及设备全部引入完成

4月24日,在苍南核电、中广核工程、中核五公司的共同见证下,三澳核电项目1号机组DCS大屏幕顺利完成引入。至此,1号机组所有DCS相关的主控室操作盘台及设备的引入已顺利完成,标志着1号机组DCS转入现场安装阶段,为后续冷试等工程节点的顺利开展做好了铺垫。

2024-04-28

三澳核电项目2号机组内穹顶封顶完成

三澳核电项目2号机组内穹顶封顶完成

4月15日,随着最后一方混凝土浇筑完成,由中核华兴承建的三澳核电项目2号机组内穹顶顺利完成封顶,标志着土建施工取得了阶段性胜利,为后续预应力施工及冷试奠定了坚实基础。

2024-04-17

趣味科普丨发电能手,报到!

趣味科普丨发电能手,报到!

我是发电机定子,2024年3月8日在东方电机厂出生,前天,我坐了好久的车和船,终于到达了我朝思暮想的新家——三澳核电基地。

2024-04-11

三澳核电项目1号发电机定子到货

三澳核电项目1号发电机定子到货

4月8日,三澳核电项目首台华龙一号发电机定子顺利到货。本次发电机定子到货是三澳核电项目1号机组常规岛汽轮发电机组安装的关键里程碑,为1号机组汽机平台安装工作全面启动创造了条件。

2024-04-09

三澳核电项目智慧环境监测平台项目获新进展

三澳核电项目智慧环境监测平台项目获新进展

近日,三澳核电项目智慧环境监测平台项目的应用成果荣获浙江省质量协会授予的“浙江省第一届多维质量管理工具应用成果质量创新一等奖”。

2024-04-03

三澳核电项目1号机组下部堆内构件首次插堆完成

三澳核电项目1号机组下部堆内构件首次插堆完成

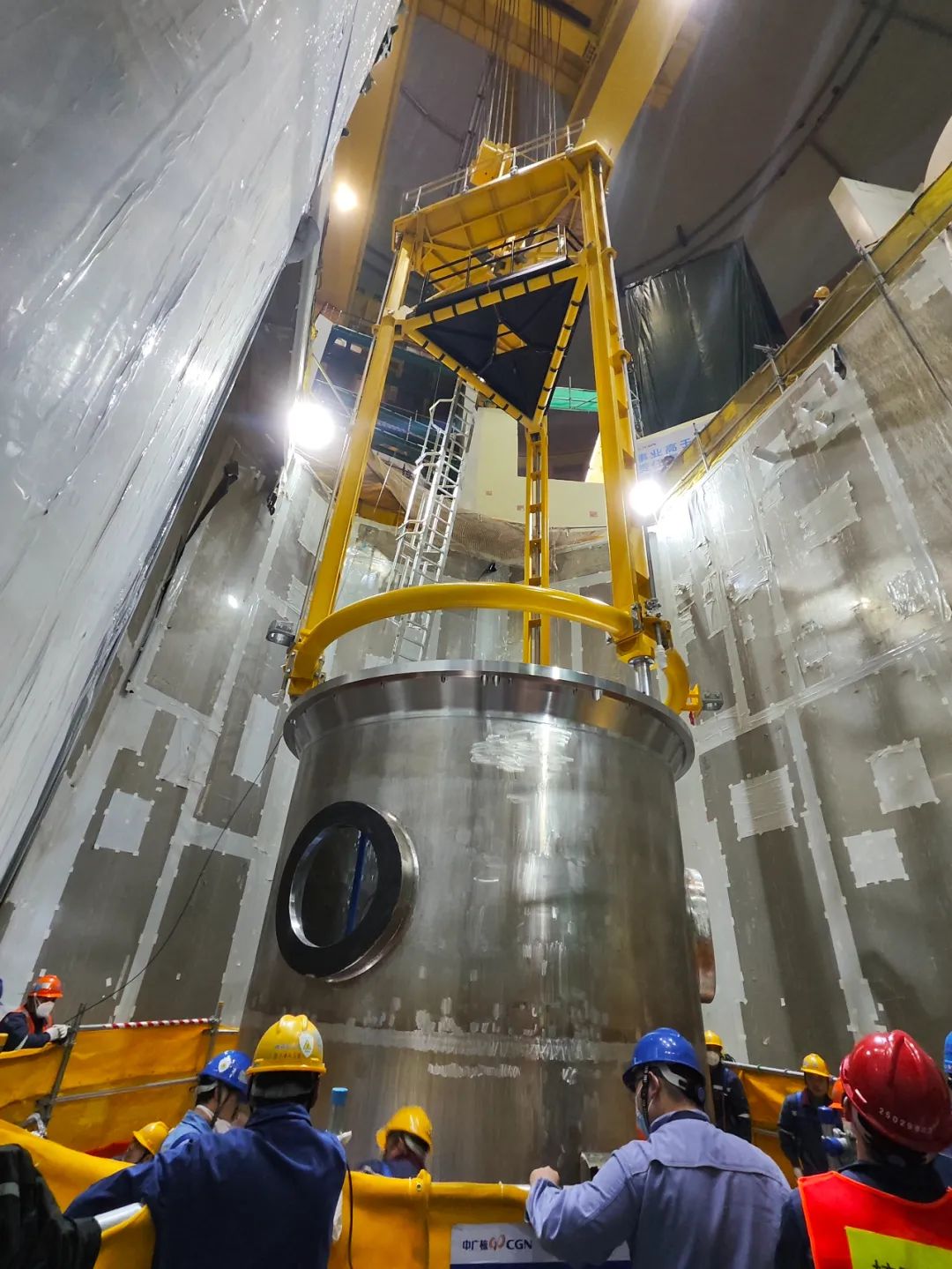

3月18日,三澳核电项目1号机组下部堆内构件首次插堆完成,标志着堆内构件正式进入安装阶段,为保障机组冷试奠定了坚实基础。

2024-03-19

三澳核电项目1号机组首批安全级DCS相关设备顺利到货

三澳核电项目1号机组首批安全级DCS相关设备顺利到货

3月5日,三澳核电项目1号机组安全级DCS项目出厂验收测试总结会在广利核公司上海分公司顺利召开。经过各方的审查,一致认为三澳核电项目1号机组安全级DCS文件的出版状态、产品功能/性能满足合同及上游设计输入文件的相关要求,验收通过,相关设备具备出厂发货条件。多样性驱动系统作为首批安全级DCS相关设备于3月7日顺利抵达现场。

2024-03-08

【实干开新局】三澳核电项目除盐水生产系统正式投用

【实干开新局】三澳核电项目除盐水生产系统正式投用

2月29日,三澳核电项目除盐水生产系统正式投用。随着系统发出启动指令,除盐水生产系统双介质过滤器——活性炭过滤器——过滤水池——阳——阴床——混床整体投入运行,经过过滤和深度除盐后制备的除盐水各项水质指标满足设计标准,系统产水一次合格,正式具备除盐水生产能力。

2024-03-04

【数字化转型】三澳核电项目一体化巡检系统上线并在1LVM系统应用

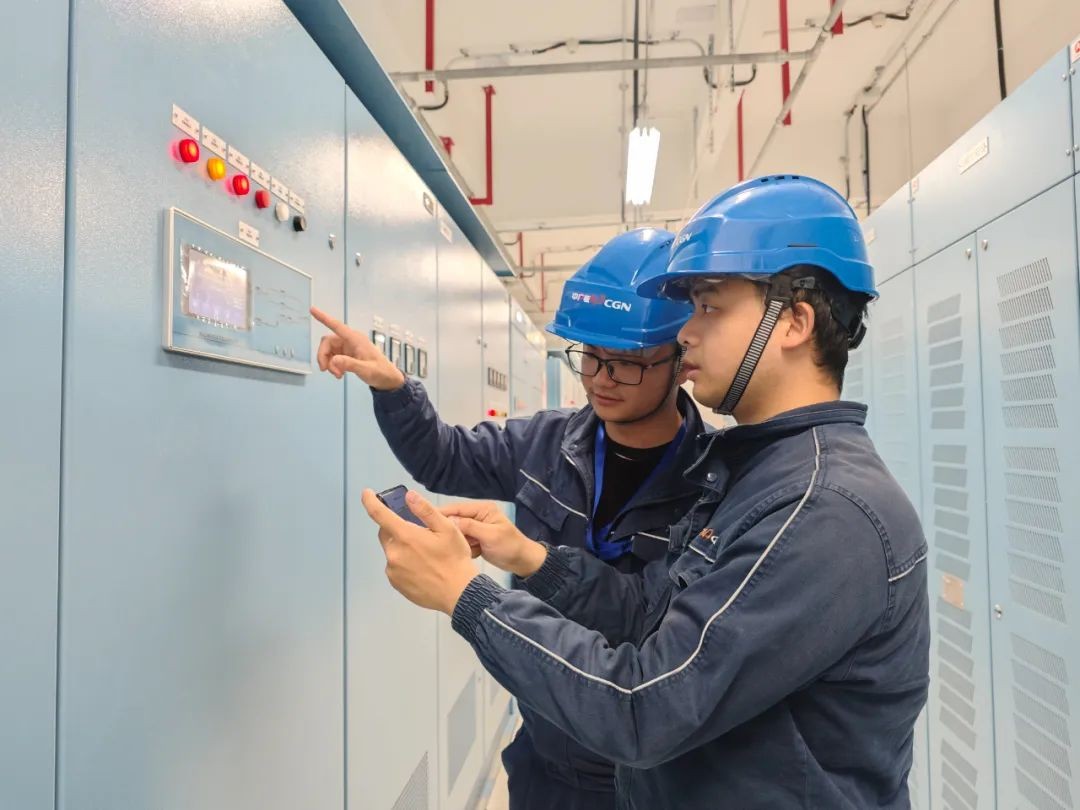

【数字化转型】三澳核电项目一体化巡检系统上线并在1LVM系统应用

3月1日,在苍南核电技术部、维修部、运行部等部门共同努力下,一体化巡检系统在三澳核电项目顺利投产上线,并完成三澳核电项目首个维修移交系统(1LVM系统)的设备巡检应用工作,标志着三澳核电项目在系统维护和设备管理工作方面初步实现了数字赋能。

2024-03-03

三澳核电项目500kV超高压开关站安装工作全面开展

三澳核电项目500kV超高压开关站安装工作全面开展

3月1日,三澳核电项目BTB-500kV超高压开关站内18台500kV断路器的顺利引入,标志着三澳核电项目BTB超高压开关站安装工作全面开展。

2024-03-03

三澳核电项目1号机组主管道焊接完成

三澳核电项目1号机组主管道焊接完成

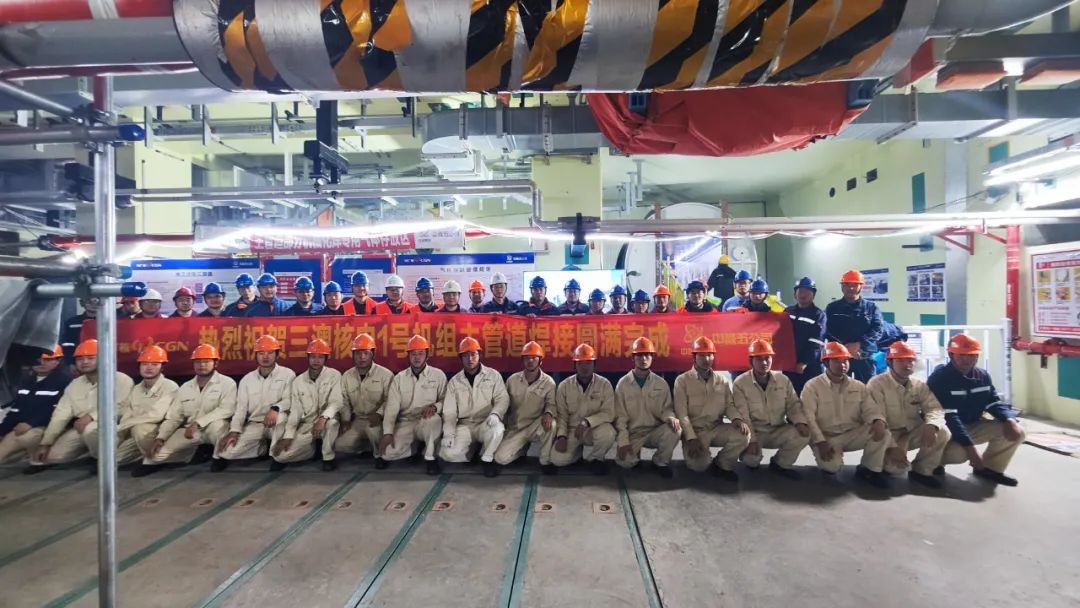

2月29日18点08分,三澳核电项目1号机主管道的最后一道焊口完成焊接,标志着始于2023年10月16日,历时137天的主管道焊接工作高质量完成,为后续三澳核电项目1号机组核回路冲洗和机组冷试奠定了坚实基础。

2024-03-01

中广核防城港核电站4号机组获颁运行许可证,华龙批量化建设迎来新进展

中广核防城港核电站4号机组获颁运行许可证,华龙批量化建设迎来新进展

2月27日下午,中广核广西防城港核电站4号机组,获得国家核安全局批准的运行许可证,向高质量投产商运迈出重要一步。

2024-02-28

中广核三澳核电厂一期北护岸、取水工程施工传来最新进展

中广核三澳核电厂一期北护岸、取水工程施工传来最新进展

2024年春节期间,中建筑港中广核三澳核电厂一期北护岸、取水工程项目施工现场干劲不减、节奏不变,抢抓施工黄金期,全力保障项目建设快速、平稳推进,以高昂的工作斗志迎接2024年新春到来。

2024-02-19

一台合格的核电站反应堆保护机柜是怎样炼成的?

一台合格的核电站反应堆保护机柜是怎样炼成的?

我是1KCS1101AR(反应堆保护机柜),作为核电站的“神经系统”,我在出厂前,必须前往上海(中广核数科下属广利核公司上海分公司)修炼“武林绝学”,打通全身经脉,才能返回我的家乡中广核浙江三澳核电基地,使用我的“功夫”为电厂发电。

2024-02-05

Baidu
map
