国家电投集团广西白龙核电2号机组核岛第一罐混凝土浇筑圆满完成
国家电投集团广西白龙核电2号机组核岛第一罐混凝土浇筑已于9月30日16时07分完成,历时69小时40分钟的连续奋战。本次浇筑共使用了6732.5立方米的混凝土,标志着该项目在取得1号机组核岛FCD成果之后,又迎来了一个重要的里程碑。白龙核电项目一期工程计划建造两台CAP1000核电机组。这两台机组采用自主设计且国产化的三代非能动核电技术,每台机组的容量高达125万千瓦。目前,1号机组已经进入建设和安装阶段,钢制安全壳底封头、CA20、CV1R、CA01...
2026-09-30

广西核电举办2026年第三季度核安全文化推进工作室联建交流活动
为厚植核安全文化根基,推动监管单位、业主和参建各方技术经验互通共享,近日,生态环境部华南核与辐射安全监督站(以下简称华南监督站)、白龙核电项目和防城港核电项目2026年第三季度核安全文化推进工作室联建交流活动在广西核电举行。本次活动由华南监督站白龙核电项目现场监督组组长郑涛主持,华南监督站核设施监督三处处长陈荣达、广西核电总经理李强、防城港核电总经理侯佑胜出席活动,各参建单位代表参会。各方齐聚一堂,围绕核安全文化培...
2026-09-30

国家电投集团广西白龙核电2号机组开工

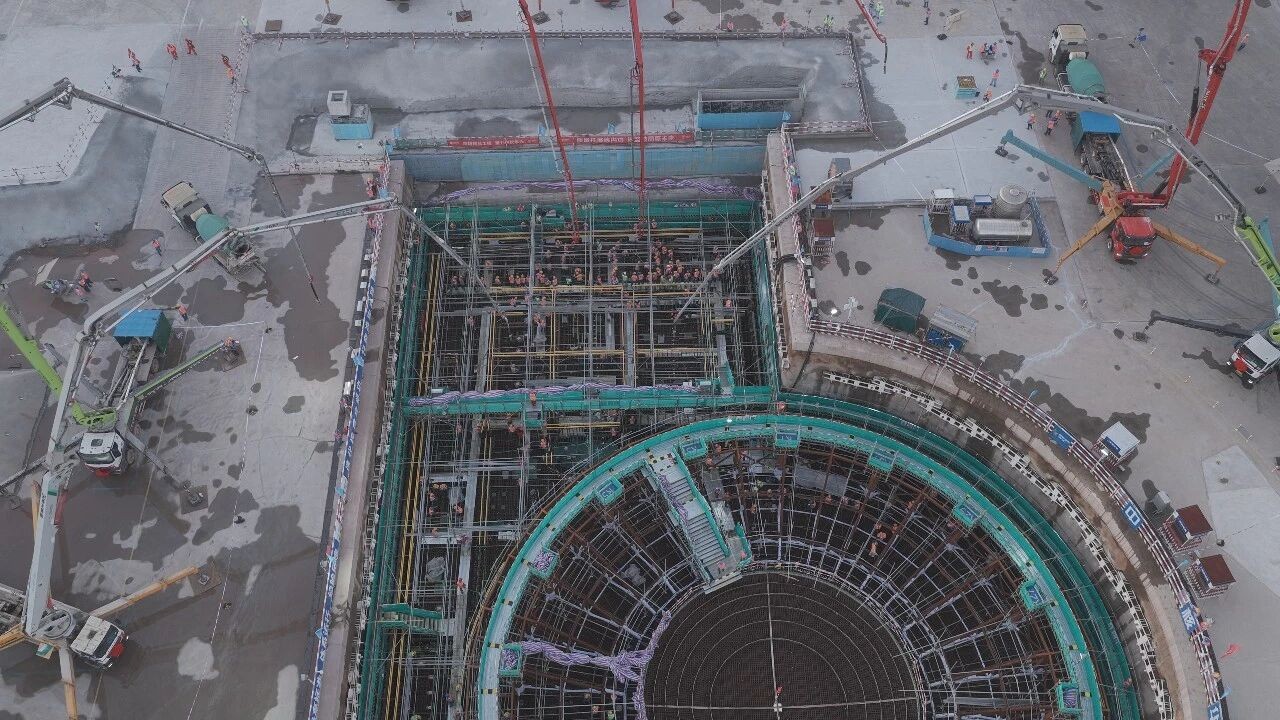

9月27日18时27分,国家电投集团广西核电白龙核电2号机组核岛开始第一罐混凝土浇筑(FCD),标志着白龙核电一期工程由单机组建设转入双机组全面建设新阶段。白龙核电项目2号机组FCD采用单侧推移式连续一次性整体浇筑方式,计划浇筑混凝土约6637立方米,计划浇筑约58小时。针对底板尺寸大、形体不规则、温控及养护难度大等施工难点多重叠加的情况,项目团队提前编制专项施工方案,落实全方位保障举措。优化单侧推移浇筑路径与工艺参数,业主、监理和...
2026-09-28

生态环境部总结核电厂防汛防台经验
为筑牢防汛防台安全防线,认真总结核电厂应对台风有关工作,持续提升极端天气条件下核安全保障能力,近日,生态环境部核电安全监管司组织召开白龙、太平岭核电厂应对台风有关情况讨论及经验总结线上会议,相关营运单位代表参加。会上,营运单位分别汇报了应对台风美莎克、红霞等工作开展情况,重点介绍了台风预警响应、人员撤离安置、构筑物与设备防护、应急物资储备、取水安全保障等方面的具体举措,结合实际案例深入剖析了工作中存在的薄弱环节,明...
2026-09-03

广西白龙核电1号机组核岛CA01模块顺利吊装就位
8月29日,国家电投集团广西核电白龙核电1号机组核岛CA01模块精准就位,标志着核岛施工进入土建与安装并行推进新阶段。▲8月29日,国家电投集团广西白龙核电1号机组核岛CA01模块吊装作业正在有序进行。CA01模块就位于核岛反应堆厂房,是反应堆压力容器、蒸发器、稳压器等主设备的安装房间。模块整体呈T字形,外形尺寸长28米、宽29米、高24米,由47个子模块组成,起吊总重量约1167吨,是该核岛最大、最重的结构模块。本次吊装于8时07分开始起吊,经过起...
2026-08-31

广西白龙核电1号机组钢制安全壳一环吊装就位

8月16日11时38分,历时4小时01分连续平稳作业,广西白龙核电1号机组核岛钢制安全壳一环(CV1R)顺利吊装就位,本次吊装是白龙核电1号机组继CVBH、CA20模块后又一个关键模块成功吊装,标志着1号机组核岛主体结构建设再取关键性突破。钢制安全壳由底封头、中间的圆柱形筒体(一至三环)和顶封头五大模块组成,是反应堆第三道实体安全屏障。本次吊装的CV1R为钢制安全壳五大组件中体积最大、重量最重的核心构件 ,高约15.5米,最大内径达39.6米,集成了设备...
2026-08-17

广西白龙核电项目办公楼正式投用
8月8日,中核五公司广西白龙核电项目部举行新办公楼投用仪式,标志着项目新办公场所正式启用,为项目高效推进筑牢了阵地保障。全新办公楼的建成投用,大幅改善了现场办公环境,完善了后勤配套保障,为项目人员高效办公、统筹施工管理提供了坚实支撑,是提升项目履约能力、凝聚一线建设力量的重要硬件基础。下一步,项目部将以此为契机,进一步凝聚全体建设者的奋斗合力,锚定项目目标任务扎实推进各项工作,持续强化项目管理、优化施工组织,为国家能源绿色...
2026-08-12

国家电投核电常规岛质监分站对广西白龙核电2号机组开展FCD前监督检查
近日,国家电投核电常规岛工程质量监督分站(以下简称国家电投分站)完成对广西白龙核电站一期工程2号机组常规岛首次及FCD前质量监督检查。本次监督采用交叉监督模式,由核电常规岛工程质量监督站统筹协调,直属项目站组织行业资深专家团队组建监督组,国家电投分站全程配合保障。该旨在打破长期形成的惯性思维,借助外部视角发现可能被忽视的管理盲区和质量隐患,核电常规岛工程质量监督组常务副站长尹敬峰出席活动并作工作部署,建设单位和各参建...
2026-08-11

广西白龙核电2号机组常规岛第一罐混凝土浇筑(FCD)圆满完成
8月9日10时06分,历经38小时46分钟连续奋战,国家电投集团广西白龙核电2号机组常规岛第一罐混凝土浇筑(FCD)圆满完成,标志着常规岛主体工程全面进入施工阶段。2号机组常规岛地下室底板采用整体筏板基础,共划分为9个施工区域,采用跳仓法施工;本次混凝土浇筑区域为1区,自8月7日19时20分开始,累计浇筑混凝土1732立方米,全过程安全、有序。7月以来,台风美莎克正面袭击防城港,暴风雨接踵而至,随后白龙核电现场持续多日高温,给现场施工带来极大挑战。面...
2026-08-10

广西白龙核电2号机组核岛首批机械模块吊装完成

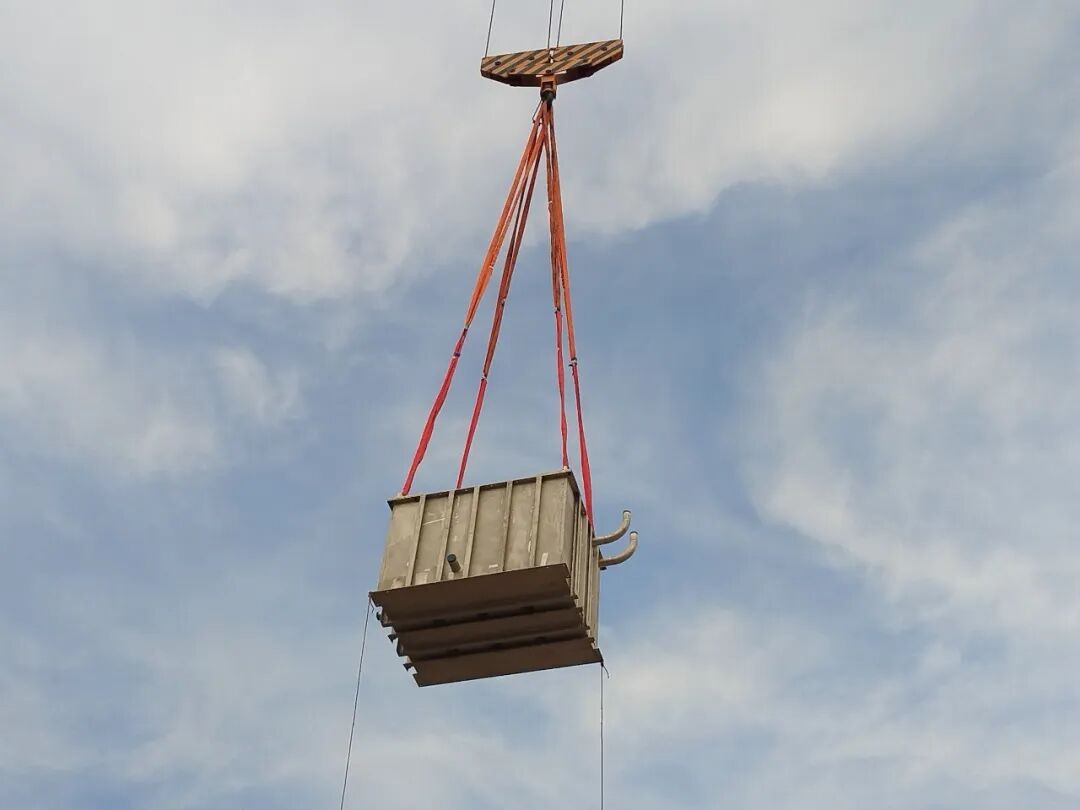

近日,在中电投广西核电、上海和运工程咨询、上海核工院的见证下,由中核五公司承建的广西白龙核电项目部2号机组核岛首批机械模块吊装引入顺利完成,标志着2号机组核岛安装工程正式启动。2号机组核岛首批机械模块吊装引入推行前中后台的创新联动管理模式:前台以施工班组为作战单元,按日分解任务清单;中台由技术、质检等专业人员组成快速响应小组,实时解决现场技术难题;后台依托数字化管理平台,对进度、质量、安全数据进行动态监控与预警。项...
2026-07-14

白龙核电项目开展生态环境法典专题授课及校警企科研合作座谈交流
6月26日,广西核电邀请广西大学法学院副院长熊超及其科研团队、防城港海警局执法办案队副队长王勇一行来到白龙核电项目现场,开展《中华人民共和国生态环境法典》专题授课及校警企科研合作座谈系列交流活动。公司经理层临时负责人李强参加相关活动。来访团队首先参观海警局生态警务室,随后走进白龙核电项目科普展厅,详细了解白龙核电项目建设概况。参观结束后,校、警、企三方开展科研合作座谈交流。与会人员围绕涉海工程法治监管、生态风...
2026-06-27

防城港海警局驻白龙核电生态警务室正式启用
6月12日,防城港海警局驻白龙核电生态警务室揭牌活动在白龙核电项目现场举行。公司副总经理蔡鸿泰,防城港海警局执法办案队副队长王勇参加活动。防城港海警局驻白龙核电生态警务室是全国海警机构首家派驻核电的生态警务室,是警企协同守护海洋生态的前沿阵地。该警务室将常态化开展生态巡护、隐患排查、法治宣传等工作,着力推动核电项目建设与海洋生态保护统筹兼顾、协同发展。白龙核电项目海工工程施工现场活动中,双方围绕项目合规用海、...
2026-06-13

筑牢安全防线,生态环境部华南核与辐射安全监督站对白龙核电站关键环节开展从严检查
近日,生态环境部华南核与辐射安全监督站(下称华南监督站)联合项目营运单位、总承包单位及监理单位组建专项检查组,对白龙核电厂1号机组钢制安全壳(以下简称CV)附件板安装,以及CA结构模块机械连接件施工开展专项检查,及时排查风险隐患,夯实核电工程建设的第一道安全防线。本次检查坚持问题导向,从严从细排查质量管控薄弱环节。检查组严格对照设计图纸与物资清单,逐项核验物项规格参数及现场安装情况。针对排查发现的隐患,检查组要求相关各方...
2026-05-23

国家电投集团与广东省湛江市举行工作会谈
4月15日,国家电投集团党组书记、董事长刘明胜在粤与湛江市委书记余钢进行会谈,就进一步深化央地合作交换意见。余钢介绍了湛江经济社会发展情况,刘明胜介绍了国家电投集团总体情况、在湛江产业布局情况及十五五发展思路,双方围绕深入学习贯彻党的二十届四中全会精神和习近平总书记视察广东重要讲话重要指示精神,进一步谋划好十五五时期重点项目合作等开展交流。双方表示将在以往良好合作的基础上,充分发挥各自优势,加快推进核电项目建设,深...
2026-04-17

广西白龙核电项目1号机组核岛CA04结构模块吊装就位

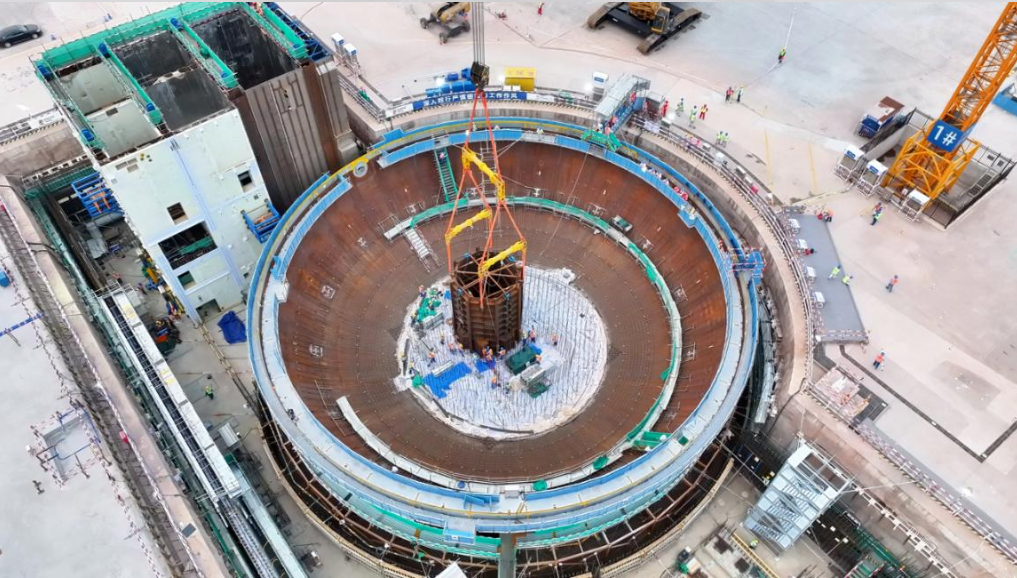

4月1日18时39分,白龙核电项目1号机组核岛CA04结构模块顺利吊装就位,为后续反应堆厂房主体结构施工及设备安装创造了条件。CA04结构模块外形呈正八边形筒体结构,起吊总重量约52吨,安装就位于反应堆厂房钢制安全壳(CV)底封头内,为反应堆厂房压力容器提供结构支撑。为确保本次吊装作业万无一失,广西核电组织项目建设团队系统复盘,深化运用同类项目吊装作业经验反馈成果。采用定制化平衡梁、专用防变形工装等技术保障措施,对模块吊装过程中的受...
2026-04-03

国家电投集团积极扩大有效投资 全力推进一批重大项目建设
重大项目是经济发展的压舱石,也是扩大有效投资的重要抓手。十五五开局之年,国家电投集团认真贯彻中央经济工作会议和中央企业负责人会议精神,积极落实稳增长、扩投资部署要求,全力推进重大项目建设,坚持深、严、精、优提升发展质效,坚决守住安全环保底线红线,以项目之进支撑经济之稳。从胶东半岛到西部内陆,从云贵高原到大漠北疆……神州大地上,国家电投集团一批重大项目建设步履铿锵,进度持续刷新。记者从集团战发部了解到,截至目前,集团全部项...
2026-03-21

石岛湾、陆丰、白龙多个核电项目最新建设进展
石岛湾核电扩建工程1号机组环吊承轨梁及环轨模块顺利吊装就位3月17日9时38分,华能石岛湾核电扩建一期工程1号机组环吊承轨梁及环轨模块顺利吊装就位,为1号机组反应堆厂房后续环吊安装及穹顶吊装奠定坚实基础。本次吊装的组合模块是反应堆厂房环形起重机的核心承载结构,总重达155吨,其安装精度要求高、吊装落位难度大、高处作业安全风险大。为确保吊装万无一失,扩建一期工程团队紧密结合现场实际编制吊装专项施工方案,组织安装、土建、吊装...
2026-03-20

广西白龙核电1号机组核岛首个大型结构模块一次性精准就位

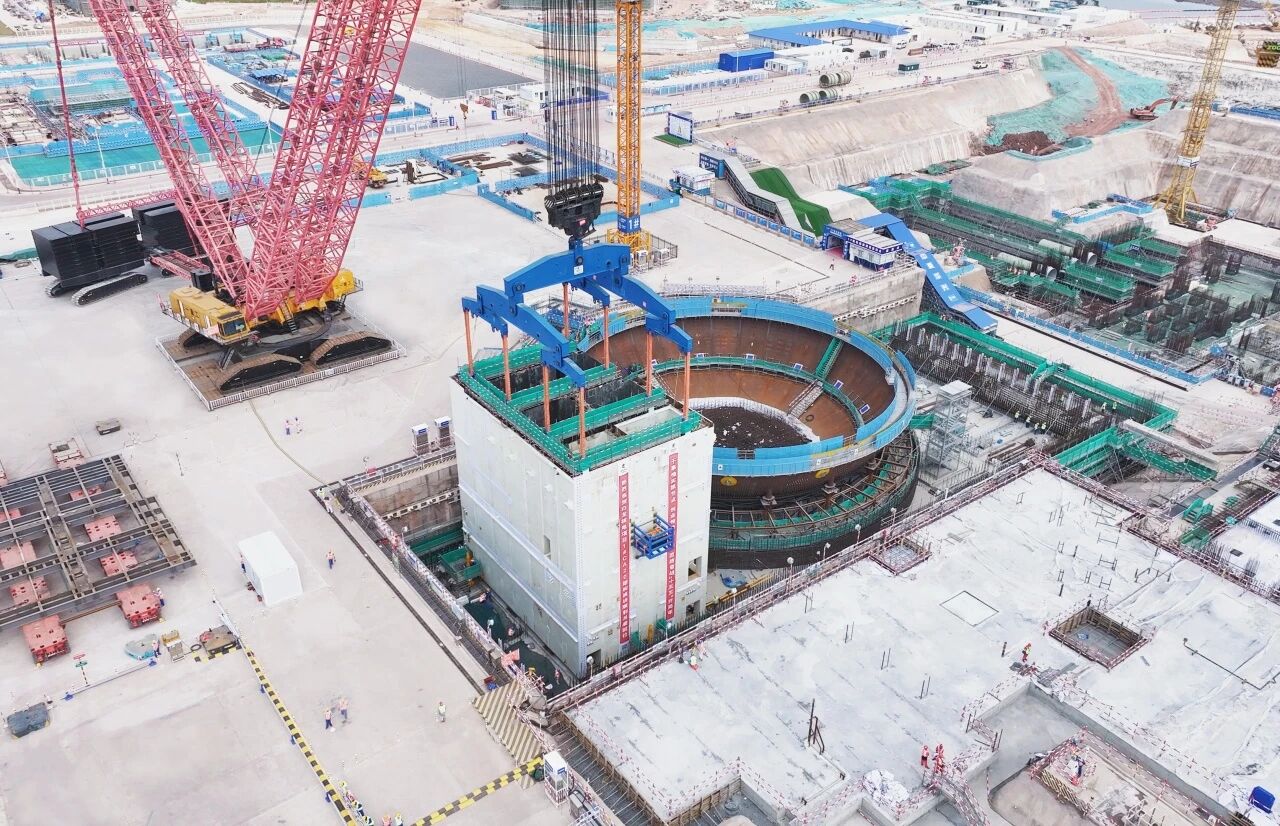

2026年3月18日11时07分,白龙核电项目1号机组CA20结构模块顺利吊装就位。这是继钢制安全壳底封头就位后,1号机组核岛第一个大型结构模块的就位,为核岛辅助厂房及屏蔽厂房施工奠定了坚实基础。1号机组CA20结构模块顺利吊装就位CA20结构模块是核岛辅助厂房5、6区结构模块,后续将承担乏燃料的贮存、传输、热交换等功能。模块外形尺寸长约21米、宽约14米、高约21米,由32个墙体模块和39个楼板模块组成,模块重量约909吨,起吊总重量约1064吨,是辅助...
2026-03-19

国家电投集团与广西壮族自治区防城港市举行工作会谈

3月13日,国家电投集团党组书记、董事长刘明胜在总部与防城港市委书记黄江进行会谈,就进一步深化央地合作深入交流。黄江、刘明胜分别介绍了防城港市和国家电投集团发展情况及战略规划,围绕深入贯彻落实习近平总书记关于广西工作论述的重要要求,全面落实广西壮族自治区党委、政府相关工作要求,进一步谋划好十五五时期重点项目合作开展交流。国家电投集团与防城港市长期保持着良好的合作关系,在多领域不断深化合作,成效显著。双方表示,将在以...
2026-03-15

2026年地方政府工作报告出炉 九省锚定核电项目落地 两省竞逐核聚变未来赛道
2026年全国31个省、自治区、直辖市政府工作报告陆续公布。其中,浙江、山东、广东、辽宁、广西、海南、福建等9个省份在报告中明确提及核电发展规划,涉及三门核电三期、海阳核电三期、昌江核电、白龙核电一期等13个具体项目,显示沿海省份正积极安全有序推进核电建设。此外,安徽、湖北两省在报告中明确提出将核聚变能纳入十五五规划及2026年重点工作,抢占未来能源技术战略制高点。多个核电大省明确了2026年及十五五时期的建设目标。浙江省...
2026-03-11

筑牢蓝色经济能源基石 防城港核电建设提速支撑海洋强国战略
党的二十大报告提出,发展海洋经济,保护海洋生态环境,加快建设海洋强国。广西防城港市作为我国面向东盟的重要门户和西部陆海新通道的关键出海口,在国家海洋战略和广西向海经济布局中地位突出。近年来,防城港市充分发挥沿海沿边优势,积极向海图强,为高质量发展注入强劲蓝色动能。2025年,全市GDP增速6.3%,连续3年位居广西前列;海洋生产总值同比增长8.5%,发展态势持续向好。发展向海经济,稳定可靠的清洁能源保障是关键基石。 在现代化临港工业城...
2026-03-09
阅读排行
- 1 广西核电举办2026年第三季度核安全文化推进工作室联建交流活动
- 2 国家电投集团广西白龙核电2号机组核岛第一罐混凝土浇筑圆满完成
- 3 国家电投集团广西白龙核电2号机组开工
- 4 生态环境部总结核电厂防汛防台经验
- 5 2026年地方政府工作报告出炉 九省锚定核电项目落地 两省竞逐核聚变未来赛道
- 6 国家电投集团广西白龙核电1号机组核岛FCD完成
- 7 防城港海警局驻白龙核电生态警务室正式启用
- 8 国家电投集团海阳、廉江、白龙三大核电项目最新进展
- 9 国家电投集团广西白龙核电一期工程开始主体工程建设
- 10 还有哪些核电工程“十四五”有望开工?
- 11 头条|又一核电项目获批开建 计划明年FCD
- 12 国家电投集团与广西壮族自治区防城港市举行工作会谈
- 13 广西白龙核电2号机组核岛首批机械模块吊装完成
- 14 《全国核电运行情况(2022年1-12月)》
- 15 广西白龙核电1号机组核岛CA01模块顺利吊装就位
