中核二三中标徐大堡核电站1、2号机组核岛安装工程
近日,在中核二三奋力推进徐大堡核电3、4号机组工程建设之际,收到中核 (上海)供应链管理有限公司 (招标代理机构) 中标通知书,再次中标徐大堡核电站1、2号机组核岛及其配套安装工程。
2023-08-29

中核工程总包“华龙一号”漳州核电3号机组常规岛首块筏基混凝土完成浇筑
2023年8月25日,中核工程总包的华龙一号漳州核电3号机组常规岛首块筏基混凝土顺利启动浇筑,本次混凝土浇筑施工持续16小时,于25日23点50分结束,混凝土方量为687m³。
2023-08-26

中广核广东太平岭核电2号机组内穹顶封顶
23日,中广核广东太平岭核电2号机组核岛内穹顶混凝土土建施工顺利完成,标志着项目安装阶段的施工工作全面展开,距离“十四五”期间建成投产发电再进一步。
2023-08-24

广东廉江核电2号冷却塔启动负挖
8月17日,2号冷却塔区域,机械就位、队伍整齐、井然有序。9时58分,随着一声令下,挖掘机、运土车展开工作,2号冷却塔正式启动负挖。
2023-08-21

恰希玛C-5核电项目负挖启动仪式在巴举行
当地时间8月14日,在中巴双方的共同见证下,巴基斯坦恰希玛C-5核电项目负挖启动仪式在项目现场顺利举行。C-5项目是中核集团以自主三代核电技术在巴基斯坦恰希玛建设的百万千瓦级核电机组,也是我国“华龙一号”成功“走出去”的第3台核电机组。启动负挖是工程建造的首个重要里程碑节点,标志着C-5项目由前期准备阶段进入到现场实施阶段。
2023-08-20

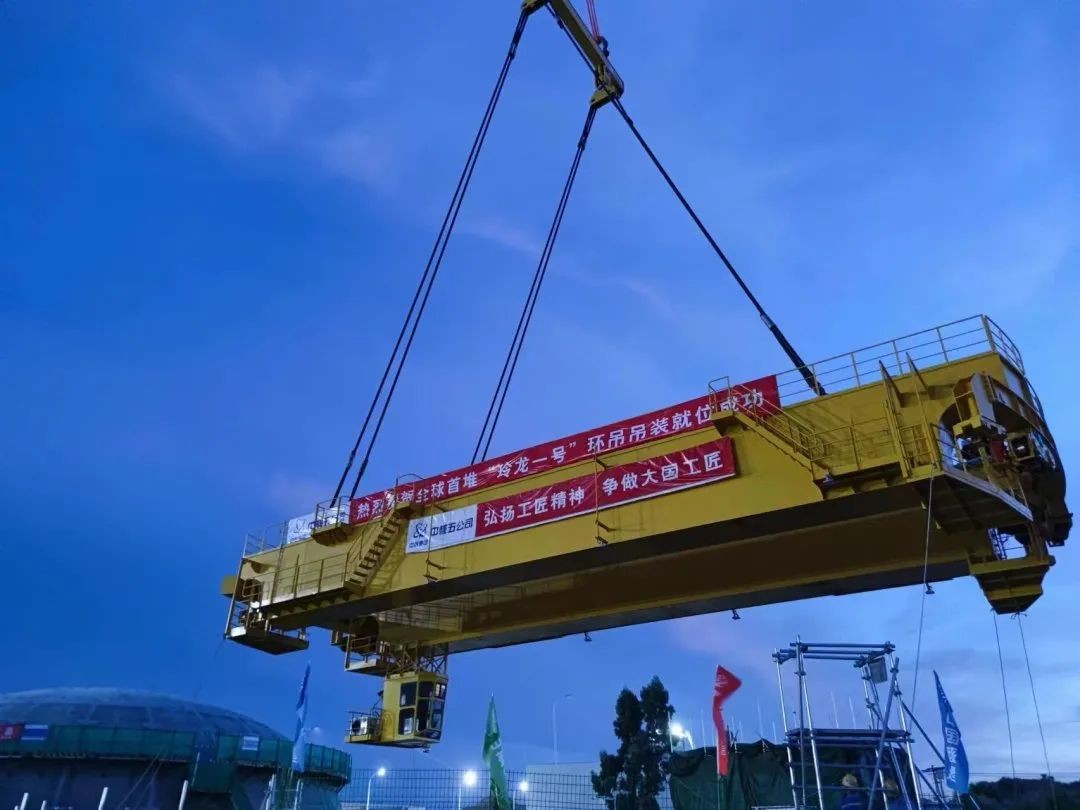

玲龙一号全球首堆环吊主梁吊装就位
2023年8月16日21时16分,海南昌江核电厂“玲龙一号”小堆科技示范工程环吊主梁吊装就位,为后续主设备安装创造了有利条件。
2023-08-18

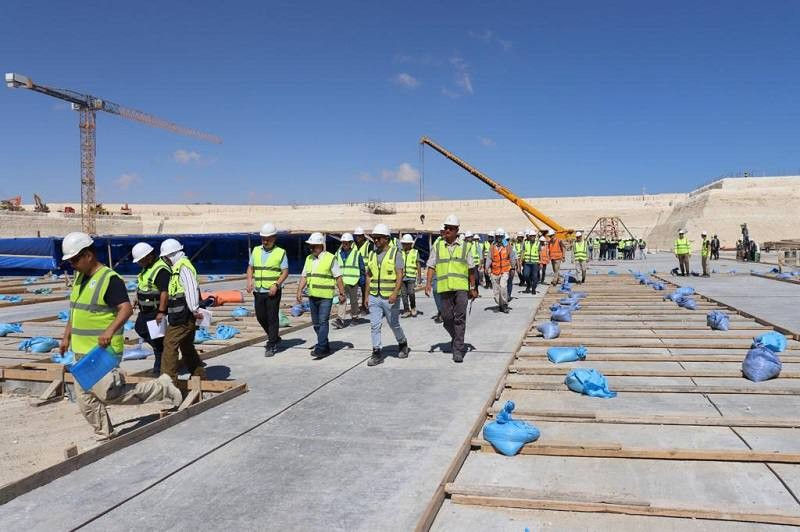

埃尔达巴4号机组获准浇筑第一罐混凝土
埃及核电厂管理局(NPPA)近日对埃尔达巴核电厂4号机组进行了现场检查,以确认反应堆底板浇注第一罐混凝土的准备工作。埃及核和放射性监管机构(ENRRA)和技术支持机构也参加了检查。检查结果表明,浇注第一罐混凝土的准备工作符合监管要求,目前预计将在2023年第4季度浇注。
2023-08-17

攻坚!广东廉江核电1号机组常规岛实现FCD
8月15日,1号机组现场机器轰鸣、吊臂起降、一片繁忙。15时整,随着一声令下,混凝土浇筑正式启动,1号常规岛顺利实现第一罐混凝土浇筑(FCD)目标。
2023-08-16

全球首堆“玲龙一号”常规岛主行车吊装就位
2023年8月13日凌晨2点58分,随着300T履带吊钩头缓缓降落,至此全球首堆“玲龙一号”常规岛主行车就位一级里程碑节点按期完成,标志着“玲龙一号”常规岛工程正式进入安装阶段。
2023-08-13

土耳其阿库尤4号机组反应堆厂房基础板混凝土完成浇筑
土耳其阿库尤(Akkuyu) 4号机组反应堆厂房基础板混凝土浇筑工作已经完成,涉及混凝土拌合物17500立方米。
2023-08-10

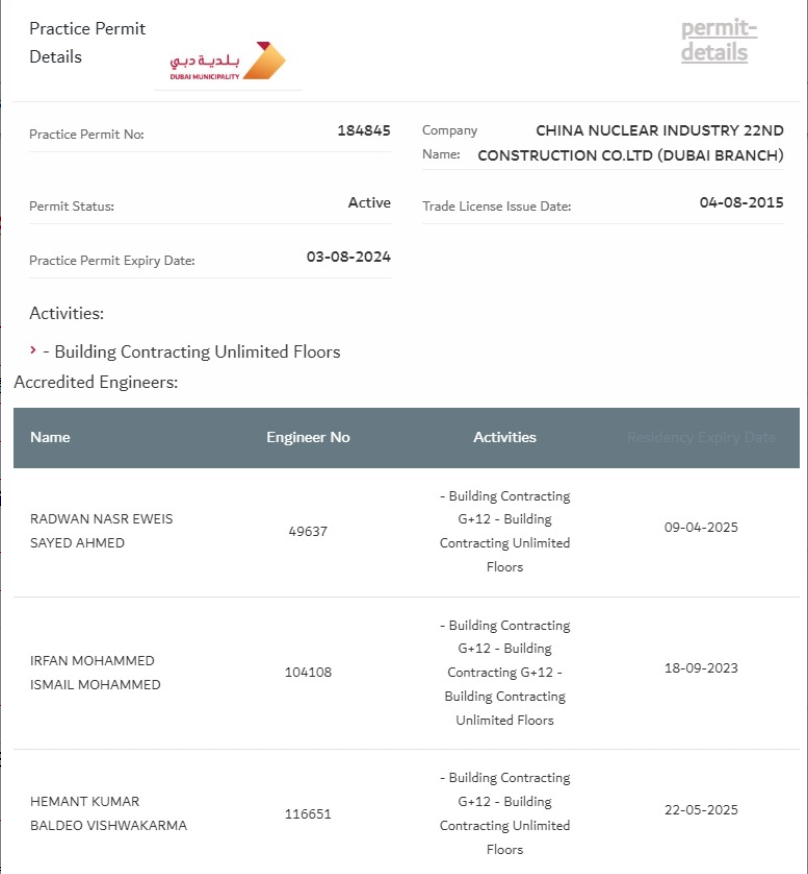

中核二二取得迪拜最高等级建筑资质
近日,中核二二取得迪拜市政厅颁发的房建承包无限级资质,这是中核二二继取得阿布扎比房建承包、钢结构承包两项特级资质后,在阿联酋施工资质领域的又一大进步。
2023-08-09

华龙一号丨海南昌江核电厂3号机组内穹顶封顶完成
2023年8月7日17时30分,海南昌江核电厂3号机组反应堆厂房内穹顶第9层混凝土浇筑完成,标志着3号机组内穹顶封顶,较原计划施工总工期提前97天顺利完成。为预应力施工创造了先决条件,进而为后续主线工作全面展开奠定了坚实基础。
2023-08-08

三澳核电项目2号机组SG隔间钢结构模块全部吊装就位
2023年8月6日7时41分,由中核华兴承建的中广核浙江三澳核电项目2号机组SG隔间钢结构模块一吊装就位成功,标志着项目三个SG模块全部吊装就位,为后续2号机组穹顶吊装重要节点创造了有利条件。
2023-08-07

三澳核电项目1号常规岛1BMX汽轮发电机厂房框架局部封顶完成
7月29日晚上8点,浙江三澳核电项目1号常规岛1BMX汽轮发电机厂房框架局部封顶完成。全过程历时15小时,浇筑方量共计207立方。汽轮发电机厂房从框架施工开始到39.42米封顶结束用时157天,较计划工期提前4个月,三澳人在1BMX厂房汽机厂房施工过程中,抖擞精神,燃烧激情,再掀施工热潮!
2023-07-31

卢普尔核电1号机组安装的通风管
孟加拉国正在建设的卢普尔核电站1号机组反应堆厂房已安装通风管道。该管道重 100 吨,长 67 米。安装过程使用一台强大的起重机,历时八个小时。首先将其移动到垂直位置并升高几米以检查吊索和起重机的稳定性。然后才被运送到安装区域。
2023-07-30

三澳核电项目2号机组反应堆厂房内部结构+17.50m平台板完成浇筑
7月28日凌晨2点,由中核华兴承建的中广核浙江三澳核电项目2号机组反应堆厂房内部结构+17.50m平台板浇筑完成,全过程历时32小时25分钟,浇筑方量共1376立方。至此,三澳核电项目2号机组取得了土建施工关键路径上的重要进展,为后续穹顶吊装节点的完成奠定了坚实基础。
2023-07-29

中核二三承建的田湾核电站7号机组环吊可用!
7月27日,中核二三连云港项目部举行田湾核电站7号机组环吊可用见证仪式,江苏核电有限公司副总工程师庞跃武,ASE现场代表、总工程师尤里·杰列绍克,中核工程公司田湾项目部党委书记、总经理田利民,副总经理马新朝、吴英占;中核工程咨询有限公司田湾项监部总监李军建,副总监孙炳通出席仪式。
2023-07-28

中国最北端核电站新捷报!中核徐大堡核电项目3号机组穹顶吊装就位
7月25日,国家重点能源项目、我国最北端核电站——中核集团下属中国核电(股票:601985)投资控股的徐大堡核电项目3号机组顺利实现穹顶吊装就位,标志着该机组从土建施工高峰全面转入安装阶段。
2023-07-26

华能海南昌江核电二期工程项目3号机组龙门吊全部可用
2023年7月14日下午16:18,华能海南昌江核电二期工程3号机组龙门吊450t小车额定载荷试验的配重缓缓落下,龙门吊450t吊车载荷试验圆满成功,标志着3号机组龙门吊全部具备可用条件。又一重大里程碑节点完成,为后续首台蒸汽发生器的引入打下了坚实基础。
2023-07-15

海阳核电4号核岛CA20模块吊装就位
2023年7月14日10时39分,国家电投山东海阳核电4号机组核岛最重模块——CA20模块顺利吊装就位,核岛进入新的全面施工阶段。本次吊装工作自8时17分开始,经过起钩、悬停、旋转、带载行走、回转、下落、调整等一系列动作后,近“千吨级”的CA20结构模块顺利吊装就位于核岛,历时2小时22分钟,整体吊装过程安全有序。
2023-07-14

铸造“国之重器” 数字化赋能三澳核电站建设
6月盛夏,火热的太阳炙烤着大地,中广核浙江三澳核电项目的建设者们正在紧张地工作着,锚固板安装、预埋件安装、钢筋安装、混凝土浇筑、椎体孔洞封堵……穿上工作服,戴上安全帽,记者攀登上了三澳核电站2号机组核岛厂房的17.5米作业平台,感受到了现场工人师傅紧张有序的建设氛围。
2023-07-14
阅读排行
- 1 徐大堡核电厂二期工程“模块化”施工圆满收官
- 2 中外核电建设成本大PK
- 3 中国首个采用冷却塔的“华龙一号”核电站正式开建
- 4 中广核浙江三澳核电项目3号机组主体工程开工
- 5 第十一届核电前沿高峰论坛暨“一带一路”新建机组大会在酒钢举行
- 6 三门核电3号机组核岛钢制安全壳一环顺利吊装就位
- 7 俄罗斯列宁格勒核电站第七号机组外部安全壳施工推进中
- 8 铁铝酸盐水泥在华龙一号核电站应用取得重大进展!
- 9 华东监督站开展三澳核电厂土建施工专项检查
- 10 “玲龙一号”全球首堆核岛安装工程开工
- 11 山东石岛湾核电站扩建一期工程1号机组反应堆厂房钢衬里模块六吊装完成
- 12 中国核电签署三方合作协议 先进重水堆项目未来可期
- 13 海水二次循环冷却,火电行业冷却塔首次应用在核电领域
- 14 广东廉江核电1号机组稳压器吊装就位
- 15 外媒:核电站老化问题
