国家电投集团广西白龙核电2号机组核岛第一罐混凝土浇筑圆满完成
国家电投集团广西白龙核电2号机组核岛第一罐混凝土浇筑已于9月30日16时07分完成,历时69小时40分钟的连续奋战。本次浇筑共使用了6732.5立方米的混凝土,标志着该项目在取得1号机组核岛FCD成果之后,又迎来了一个重要的里程碑。白龙核电项目一期工程计划建造两台CAP1000核电机组。这两台机组采用自主设计且国产化的三代非能动核电技术,每台机组的容量高达125万千瓦。目前,1号机组已经进入建设和安装阶段,钢制安全壳底封头、CA20、CV1R、CA01...
2026-09-30

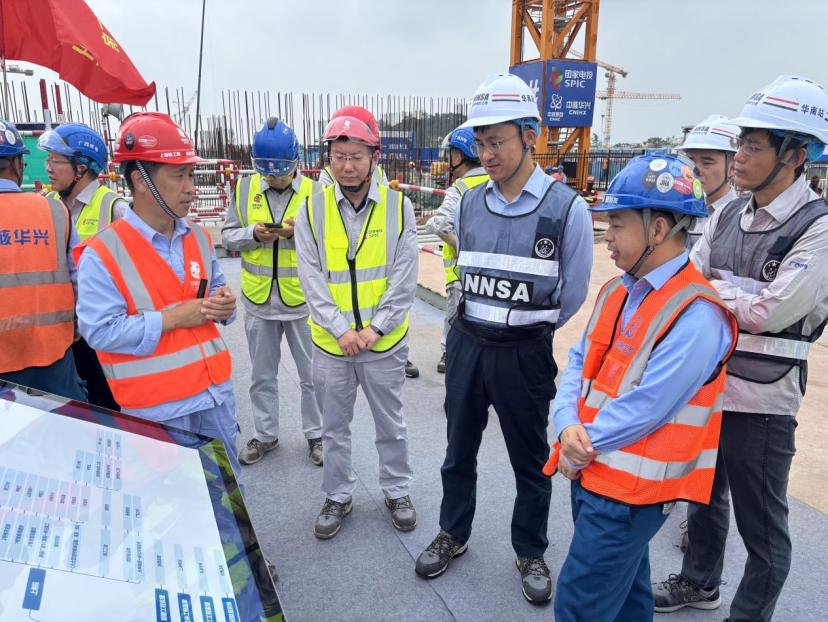

华南监督站组织开展白龙核电厂2号机组FCD控制点检查
近日,生态环境部华南核与辐射安全监督站(以下简称华南监督站)组织开展广西白龙核电厂2号机组核岛基础浇筑第一罐混凝土(以下简称FCD)控制点核安全检查。核岛FCD是核电工程建设的重要里程碑,标志着主体施工阶段的正式开始。本次检查中,华南监督站重点关注了前期检查遗留问题处理情况、核岛FCD施工管理条件和技术条件准备情况、经验反馈落实情况等方面的工作,对核岛施工现场、混凝土搅拌站、钢筋加工场、土建试验室、砂石堆场、焊材库等进...
2026-09-28
中广核山东招远核电2号机组主体工程开工
9月5日上午,中广核山东招远核电项目2号机组启动核岛第一罐混凝土浇筑,标志着该机组主体工程正式开工,项目一期工程进入全面建设阶段。据介绍,此次开工的2号机组,浇筑混凝土总量约8800立方米,相当于3.5个标准游泳池的体积,整体分7个点浇筑,连续浇筑一次成型,预计整体用时约60小时。该项目1号机组已于2025年11月18日主体工程开工。中广核山东招远核电项目总指挥喻向东表示,目前,相邻的1号机组核岛反应堆厂房已完成4个钢衬里模块吊装,钢衬里已施工...
2026-09-05

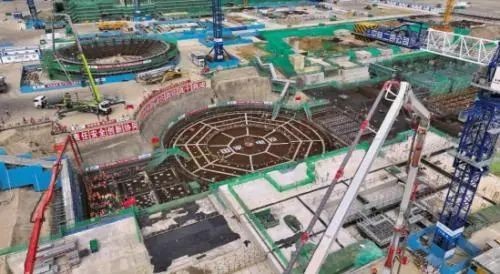

国家核安全局完成山东海阳核电5号机组核岛FCD前检查
国家核安全局9月3日发布《山东海阳核电厂5号机组核岛基础浇筑第一罐混凝土前准备情况核安全检查报告》。根据报告,国家核安全局检查组于2026年8月25日至28日,对山东海阳核电厂5号机组核岛基础浇筑第一罐混凝土前准备情况开展例行核安全检查。本次检查依据《中华人民共和国核安全法》《中华人民共和国民用核设施安全监督管理条例》及相关核安全法规、规章和国家核安全局批准或认可的文件进行。检查内容包括核岛施工组织和施工计划等施...
2026-09-03
国家电投核电常规岛质监分站对广西白龙核电2号机组开展FCD前监督检查
近日,国家电投核电常规岛工程质量监督分站(以下简称国家电投分站)完成对广西白龙核电站一期工程2号机组常规岛首次及FCD前质量监督检查。本次监督采用交叉监督模式,由核电常规岛工程质量监督站统筹协调,直属项目站组织行业资深专家团队组建监督组,国家电投分站全程配合保障。该旨在打破长期形成的惯性思维,借助外部视角发现可能被忽视的管理盲区和质量隐患,核电常规岛工程质量监督组常务副站长尹敬峰出席活动并作工作部署,建设单位和各参建...
2026-08-11
广西白龙核电2号机组常规岛第一罐混凝土浇筑(FCD)圆满完成
8月9日10时06分,历经38小时46分钟连续奋战,国家电投集团广西白龙核电2号机组常规岛第一罐混凝土浇筑(FCD)圆满完成,标志着常规岛主体工程全面进入施工阶段。2号机组常规岛地下室底板采用整体筏板基础,共划分为9个施工区域,采用跳仓法施工;本次混凝土浇筑区域为1区,自8月7日19时20分开始,累计浇筑混凝土1732立方米,全过程安全、有序。7月以来,台风美莎克正面袭击防城港,暴风雨接踵而至,随后白龙核电现场持续多日高温,给现场施工带来极大挑战。面...
2026-08-10

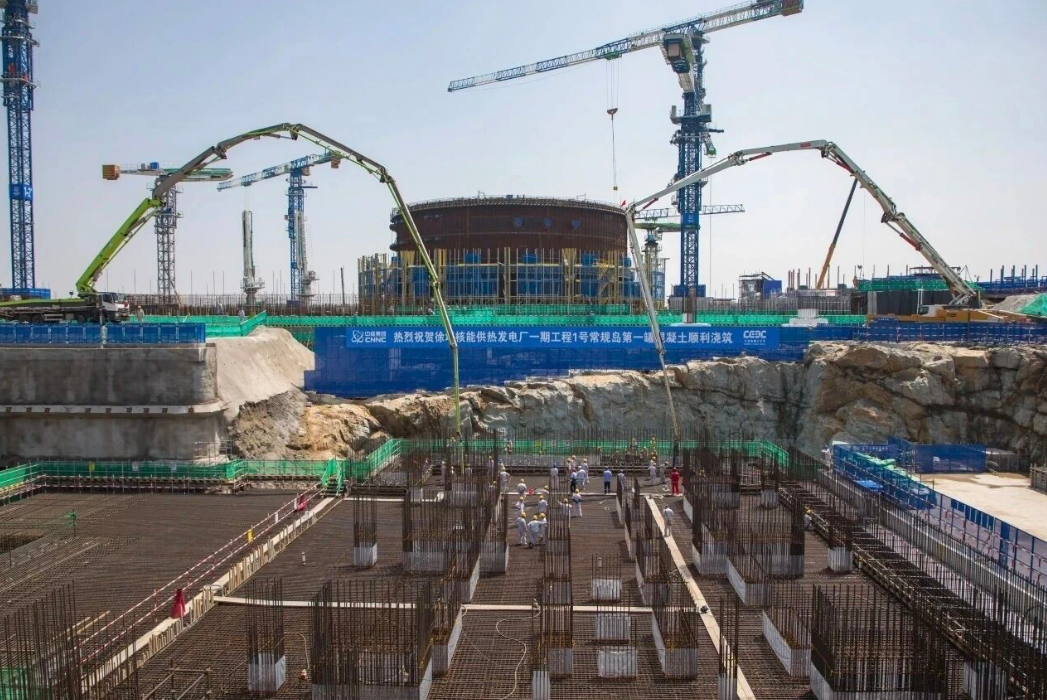

江苏徐圩核能供热发电厂1号机组常规岛FCD
2026年5月28日10时16分,江苏徐圩核能供热发电厂1号常规岛首罐混凝土精准注入汽机筏基底板,标志着徐圩核能项目一期工程正式进入核岛与常规岛并行施工、协同攻坚的新阶段。据悉,江苏徐圩核能供热发电厂是中核集团落实国家双碳战略、推动能源结构绿色低碳转型的重点项目。一期工程规划建设2台华龙一号机组与1台高温气冷堆机组,投产后预计年供应工业蒸汽3250万吨,年发电量超115亿度,可减少标准煤消耗726万吨,降低二氧化碳排放1960万吨。该项目...
2026-05-29

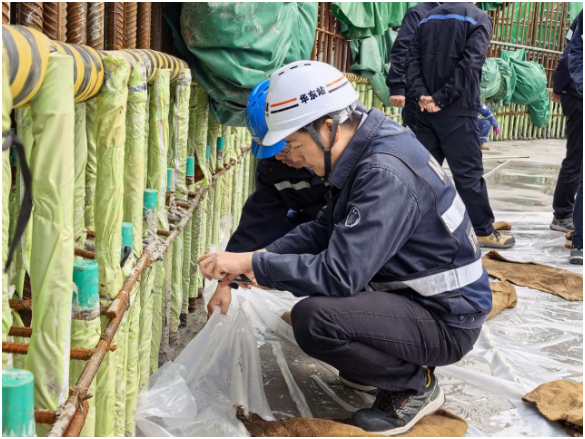

生态环境部华东核与辐射安全监督站对金七门核电厂2号机组开展FCD监督
近日,生态环境部华东核与辐射安全监督站(以下简称华东监督站)对浙江金七门核电厂2号机组核岛基础浇筑第一罐混凝土(以下简称FCD)进行了全程监督。金七门核电厂2号机组FCD期间恰逢清明节假期,华东监督站现场监督员主动放弃休假,坚守核安全监管一线,为金七门核电厂2号机组FCD做好监督保障。监督过程中,现场监督员聚焦现场浇筑顺序、振捣密实度、试块取样等关键工序,重点核查混凝土出机塌落度、按照施工和应急预案开展作业等重点环节,全程驻守...
2026-04-22

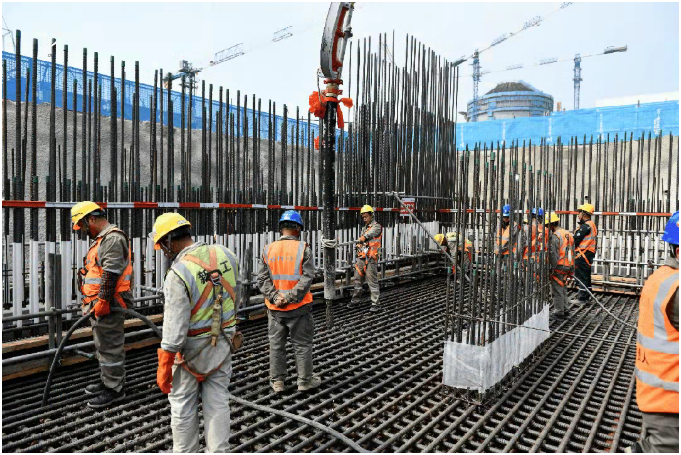

海阳核电5号机组常规岛FCD
4月15日9时16分,海阳核电5号机组常规岛第一罐混凝土浇筑(FCD),经近18小时连续作业,于4月16日3时3分完成,共浇筑混凝土约788立方米, 标志着常规岛主体工程全面进入施工阶段。5号机组常规岛地下室底板采用筏板基础,共划分为5个区采用跳仓法施工。本次混凝土浇筑区域为1区,厚度2米,平面面积约为383.5平方米。5号机组常规岛FCD是海阳核电三期工程建安阶段的重要节点,为确保此次FCD顺利实现,山东核电联合各参建单位精心组织、周密部署,依托海阳核电...
2026-04-17

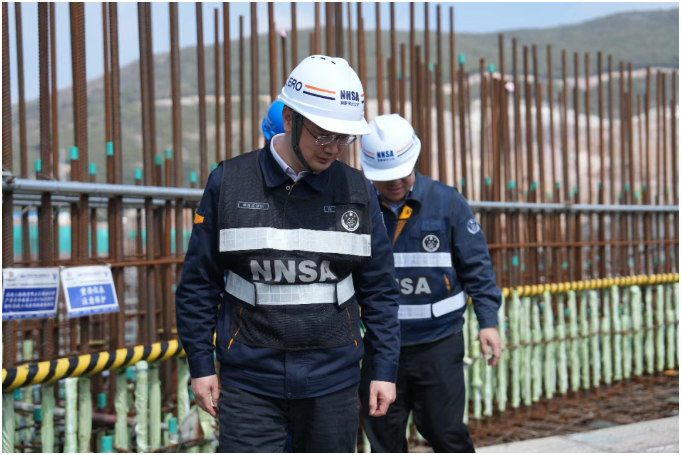

生态环境部华东监督站开展浙江金七门核电厂2号机组FCD前准备情况核安全检查
近日,生态环境部华东核与辐射安全监督站(以下简称华东监督站)组织开展浙江金七门核电厂2号机组核岛基础浇筑第一罐混凝土(以下简称FCD)前准备情况核安全检查。FCD是核电工程建设的重要里程碑,标志着主体施工阶段的正式开始。华东监督站对本次检查高度重视,在准备阶段周密部署,邀请技术支持单位及业内资深专家,组建包含地质、土建、质量保证等专业的检查组。检查过程中,检查组按照检查方案开展了覆盖各环节的文件审查和人员访谈,着重关注质...
2026-04-03
“十五五”开新局:防城港核电5号机组常规岛FCD顺利完成
1月31日,防城港核电5号机组常规岛汽机筏基浇筑第一罐混凝土(FCD),经69小时施工作业,于2月3日06时58分完成,共浇筑混凝土4662立方米,标志着常规岛主体工程全面进入施工阶段。开局关乎全局,起步决定后程,作为十五五时期核电高质量发展的重点工程,防城港核电三期工程自核准以来,始终坚持高标准起步、高质量推进。在前期筹备中,项目团队充分借鉴华龙一号首堆建设经验,坚持科学谋划、精细管控,扎实做好各项开工准备。面对项目建设新局面,项目团队创新...
2026-02-04

Rosatom旗下FESCO公司在符拉迪沃斯托克至中国的FCDL-1航线上增加钦州港停靠站
俄罗斯国家原子能公司(Rosatom)旗下的FESCO运输集团宣布,在其运营的连接符拉迪沃斯托克与中国南方港口的海运服务航线FCDL-1上,新增广西钦州港作为停靠点。首艘船舶已于1月14日抵达钦州,此后将维持每两周一次的定期班次。FCDL-1航线目前由三艘总运力超过5000标准箱的集装箱船运营,沿途已挂靠南沙、盐田、汕头及厦门等多个中国港口。新增钦州港将有助于为广西及周边地区的客户提供更丰富的物流选择。FESCO中国直航是该集团在俄罗斯远东地...
2026-01-20

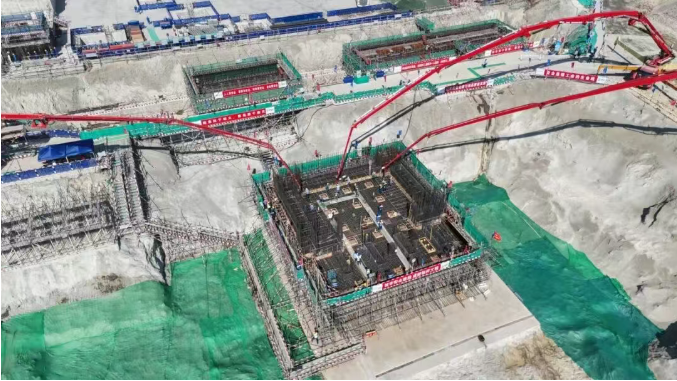

太平岭核电4号机组常规岛汽机筏基基础(FCD)顺利完成浇筑
近日,太平岭核电4号机组常规岛汽机筏基基础(FCD)顺利完成浇筑,标志着该关键工程节点高质量实现,为二期工程高质量整体推进奠定了坚实基础。在这一重要里程碑的背后,是太平岭核电联合党委协力组织,工程建设大团队协同配合攻坚的结果。工程建设大团队始终以高度的专业精神,系统谋划、迎难而上,为FCD的顺利实施提供了全方位、强有力的保障。系统谋划,夯实技术安全根基面对挑战,工程建设大团队坚持系统观念,组建专项攻坚团队,全面梳理FCD先决条件,深...
2026-01-14
国家电投集团广西白龙核电1号机组核岛FCD完成
12月25日2时58分,在连续奋战64小时5分钟后,国家电投集团广西白龙核电1号机组,核岛第一罐混凝土浇筑(FCD)完成,共浇筑混凝土6662立方米。为确保此次FCD重大节点顺利实现,广西核电联合总包单位上海核工院、监理单位上海和运、核岛土建施工单位中核华兴等参建各方精心组织、周密部署,克服了连续作业要求高、施工组织难度大、多工种交叉作业协调复杂等一系列挑战。在浇筑过程中,现场严格执行施工方案与质量控制程序,认真接受华南核与辐射安全监...
2025-12-25
广西白龙核电项目1号机组核岛FCD即将启动
白龙核电项目现场热潮涌动,从2024年12月30日1号核岛启动负挖至今,各子项工程按节点安全高效推进,7000余名建设者以拼搏之姿为1号核岛FCD目标全力奋斗,在山海之间勾勒出蓬勃的建设图景。项目已进入FCD前的最后准备阶段,此刻,让我们将镜头对准一线,通过一组海报,直面建设的火热现场,见证节点的步步推进,感受每一位建设者的全力以赴,读懂龙核人的团结、坚韧、担当、奋斗!...
2025-12-22
