斯摩棱斯克核电站二期推进合同战略,俄罗斯加速新一轮核电建设布局

斯摩棱斯克核电站二期推进合同战略,俄罗斯加速新一轮核电建设布局

俄罗斯斯摩棱斯克核电站二期建设现场近日召开运营总部会议,业主方俄罗斯核电集团旗下Rosenergoatom与总承包商ТИТАН-2围绕新机组建设的合同战略进行了讨论。该战略的核心在于明确设备供应机制、采购节奏和责任分工,以保障核电建设从前期准备顺利转入主体施工阶段。此次合同战略并非单一项目层面的采购安排,而是与俄罗斯全国核电扩建计划直接相关。根据规划,俄罗斯未来将投运38台核电机组,总装机容量达到29.3吉瓦,其中包括斯摩棱斯克...

2026-07-20

白俄罗斯高校学生在列宁格勒核电站完成生产实习

白俄罗斯高校学生在列宁格勒核电站完成生产实习

6名来自白俄罗斯国立技术大学 (Belarusian National Technical University) 核电站设计与运行专业的四年级学生近日在俄罗斯列宁格勒核电站完成为期两周的生产实习。实习重点围绕VVER-1200机组运行与核电站现场生产流程展开。此次实习安排包括课堂培训和现场学习两部分。学生上午在培训中心接受理论课程,并使用全范围模拟机了解机组运行原理;下午进入核电站相关部门,实地了解设备运行、生产组织和安全管理流程。实习期间,学生先后参观...

2026-07-19

“泰坦-2”获得斯摩棱斯克核电站2号机组全套设备采购授权

“泰坦-2”获得斯摩棱斯克核电站2号机组全套设备采购授权

俄罗斯斯摩棱斯克核电站二期建设现场近日召开了由业主俄罗斯核电公司(Rosenergoatom,Rosatom电力板块)与总承包商TITAN-2集团参加的运营协调会,重点讨论项目合同战略和设备保障机制。该项目包括斯摩棱斯克核电站二期1号、2号机组,拟采用第三代+ VVER-1200反应堆,是俄罗斯扩大核电装机规模计划中的重要组成部分。TITAN-2集团已获得斯摩棱斯克核电站二期全范围设备采购权限。该公司计划在2026年完成首批长周期设备的合同签订,其中包括核蒸...

2026-07-17

“和平原子—LAES”学生建设工程在列宁格勒核电站启动

“和平原子—LAES”学生建设工程在列宁格勒核电站启动

和平原子—LAES全俄学生建设工程近日在俄罗斯列宁格勒州索斯诺维博尔 (Sosnovy Bor) 启动。7月1日至8月31日,来自俄罗斯11个地区的202名学生建设队成员将在列宁格勒核电站二期工程 (Leningrad NPP-2) 3、4号机组建设现场参与工作。根据安排,学生将参与该核工业重点项目的土建、安装以及相关技术生产任务。列宁格勒核电站二期3、4号机组对应列宁格勒核电站全厂7、8号机组,均计划采用VVER-1200反应堆技术,分别拟于2030年和2032年投运,用于...

2026-07-17

列宁格勒核电站二期4号机组“熔融物捕集器”运抵松林城

列宁格勒核电站二期4号机组“熔融物捕集器”运抵松林城

俄罗斯列宁格勒(Leningrad)核电站二期4号VVER-1200机组的重要安全设备——熔融物定位装置,通常被称为熔融物捕集器,已运抵松林城码头。该设备总重量超过730吨,运输路线接近2000公里,历时16天,主要通过水路完成,途经伏尔加河、白湖、奥涅加湖、拉多加湖、涅瓦河以及芬兰湾等水域。目前,相关设备正在为转运至二期VVER-1200建设现场做准备。完成入场检查后,熔融物捕集器的壳体将被安装到反应堆竖井的指定位置。随后,施工人员将分阶段安装装置的...

2026-07-15

达巴核电站2号机组反应堆压力容器吊装就位

达巴核电站2号机组反应堆压力容器吊装就位

7月9日,埃及北部达巴核电站2号机组反应堆压力容器安装到设计位置。该项目总设计方和总承包商为俄罗斯国家原子能公司工程部门。这一节点完成后,2号机组将进入主循环管道焊接等后续关键施工阶段。当天,埃及总理穆斯塔法·马德布利、俄罗斯国家原子能公司总经理阿列克谢·利哈乔夫、俄罗斯外交部副部长格奥尔基·鲍里先科、埃及电力和可再生能源部长马哈茂德·伊斯马特等出席现场活动。国际原子能机构总干事拉斐尔·格罗西也向来宾致辞。...

2026-07-10

俄罗斯国家原子能集团计划2027年上半年向埃及达巴核电站首堆供燃料

俄罗斯国家原子能集团计划2027年上半年向埃及达巴核电站首堆供燃料

俄罗斯国家原子能集团总经理阿列克谢·利哈乔夫7月9日表示,集团计划在2027年上半年向埃及达巴核电站1号机组运输首批核燃料,并力争推动该机组于2028年并入埃及电网。利哈乔夫是在达巴核电站2号机组反应堆压力容器安装仪式上作出上述表述的。他说,俄方正与埃及伙伴共同推进相关工作,目标是在2027年上半年具备接收首批核燃料的条件。核燃料装入反应堆后,机组将进入物理启动阶段,在反应堆内形成可控链式裂变反应,随后逐步提升功率,并进入发电启...

2026-07-10

埃及达巴核电站二号机组安装反应堆压力容器,首台机组计划2028年并网发电

埃及达巴核电站二号机组安装反应堆压力容器,首台机组计划2028年并网发电

当地时间7月9日,埃及达巴(Dabaa)核电站二号机组开始安装反应堆压力容器,埃及总理穆斯塔法·马德布利以及埃及、俄罗斯两国高级官员出席相关仪式。这一进展被视为埃及核电项目从土建施工向核心核设备安装阶段推进的重要标志,也凸显了埃俄两国在和平核能领域的战略合作深度。据埃及核电站管理机构前负责人阿姆贾德·瓦基勒介绍,二号机组反应堆厂房内的技术准备工作已经完成,包括支撑环、支撑桁架和推送桁架等关键安装条件的配置。现场技术...

2026-07-09

俄企启动埃及达巴核电站4号机组反应堆压力容器制造

俄企启动埃及达巴核电站4号机组反应堆压力容器制造

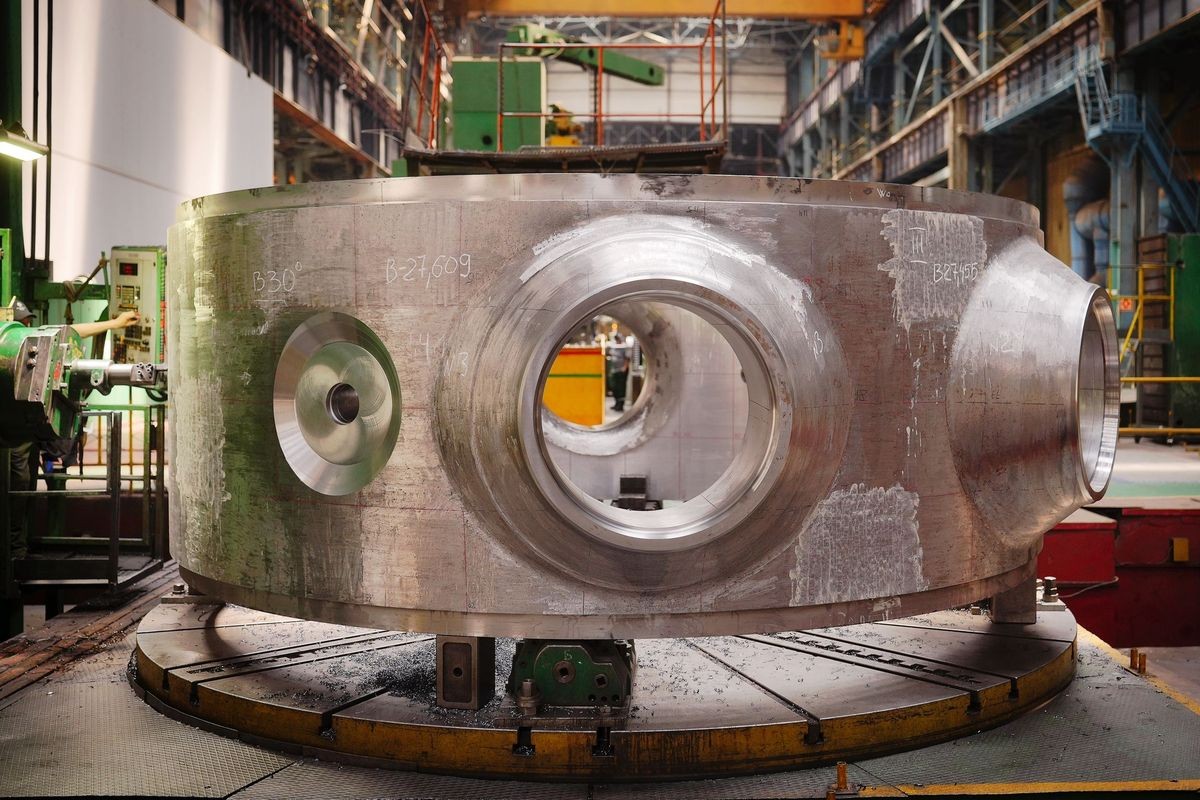

俄罗斯国家原子能公司新闻处7月8日表示,埃及达巴核电站4号机组反应堆压力容器制造工作已在俄罗斯罗斯托夫州阿托姆马什工厂启动。该工厂隶属于俄罗斯国家原子能公司机械制造部门,是核电关键设备制造基地之一。此次制造启动前,首批重量超过65吨的金属坯料已运抵工厂。按照工艺流程,这些坯料将用于VVER-1200第三代增强型压水堆核心设备制造,后续将进行机械加工,去除多余材料以满足装配精度要求,并开展防腐层堆焊,提高部件长期运行中的抗腐蚀能...

2026-07-09

俄罗斯列宁格勒核电站二期3号机组启动喷淋水池建设

俄罗斯列宁格勒核电站二期3号机组启动喷淋水池建设

俄罗斯列宁格勒(Leningrad)核电站二期3号VVER-1200机组施工现场已开始建设喷淋水池。该工程包括两座人工水池,每座长124米、宽74米、深4.5米,是机组技术供水系统的重要组成部分。目前,总承包商泰坦-2控股公司的施工人员正在完成基坑开挖,并推进地层排水系统建设,首座水池基础底板的钢筋绑扎工作计划于8月启动。按照施工安排,建设方将依次完成两座人工水池的底板和池壁施工,实施防水处理,确保池体具备防渗漏能力,同时铺设供排水分配管道,安装喷...

2026-07-08

埃及达巴核电站二号机组将于7月9日安装反应堆压力容器

埃及达巴核电站二号机组将于7月9日安装反应堆压力容器

埃及核电站管理局宣布,达巴(Dabaa)核电站二号机组反应堆压力容器将于2026年7月9日星期四进行安装。这一关键设备的吊装与就位,标志着埃及首个核电项目建设进入新的重要阶段,也显示出该国核能发展计划正在按既定时间表推进。达巴核电站位于埃及马特鲁省,规划建设4台核电机组,总装机容量为4800兆瓦,每台机组容量1200兆瓦。按照计划,首台机组预计将于2028年投入运行,其余机组随后陆续并网发电,成为埃及电力结构中的重要组成部分。该项目采用第三...

2026-07-08

俄方完成徐大堡核电3号机组核岛监测控制系统供货安装监理

俄方完成徐大堡核电3号机组核岛监测控制系统供货安装监理

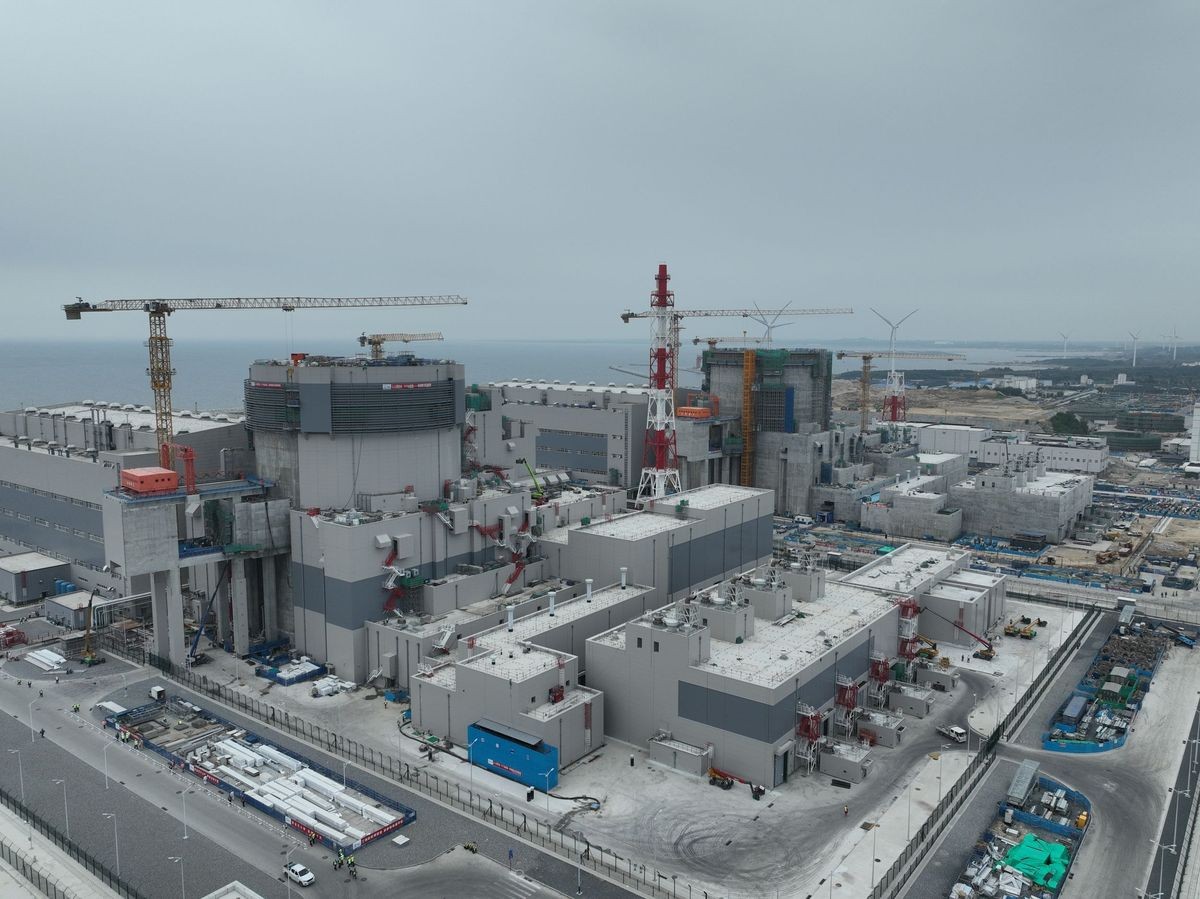

俄罗斯国家原子能公司(Rosatom)自动化控制系统和电气工程事业部下属的专业仪器工程科学研究所(SNIIP)7月2日表示,已为中国辽宁徐大堡核电站3号机组核岛配套控制与监测系统,并完成相关软硬件制造和安装监理工作。徐大堡核电站3号机组采用俄罗斯VVER-1200设计。目前,该机组正处于调试阶段,现场正在安装俄方提供的控制与监测系统设备。这套系统用于反应堆关键参数监测、设备诊断、反应堆保护功能支持以及消防监测等,可为核岛运行提供状态信...

2026-07-03

“泰坦-2”完成列宁格勒核电站二期3号机组VVER-1200反应堆堆坑支承桁架安装

“泰坦-2”完成列宁格勒核电站二期3号机组VVER-1200反应堆堆坑支承桁架安装

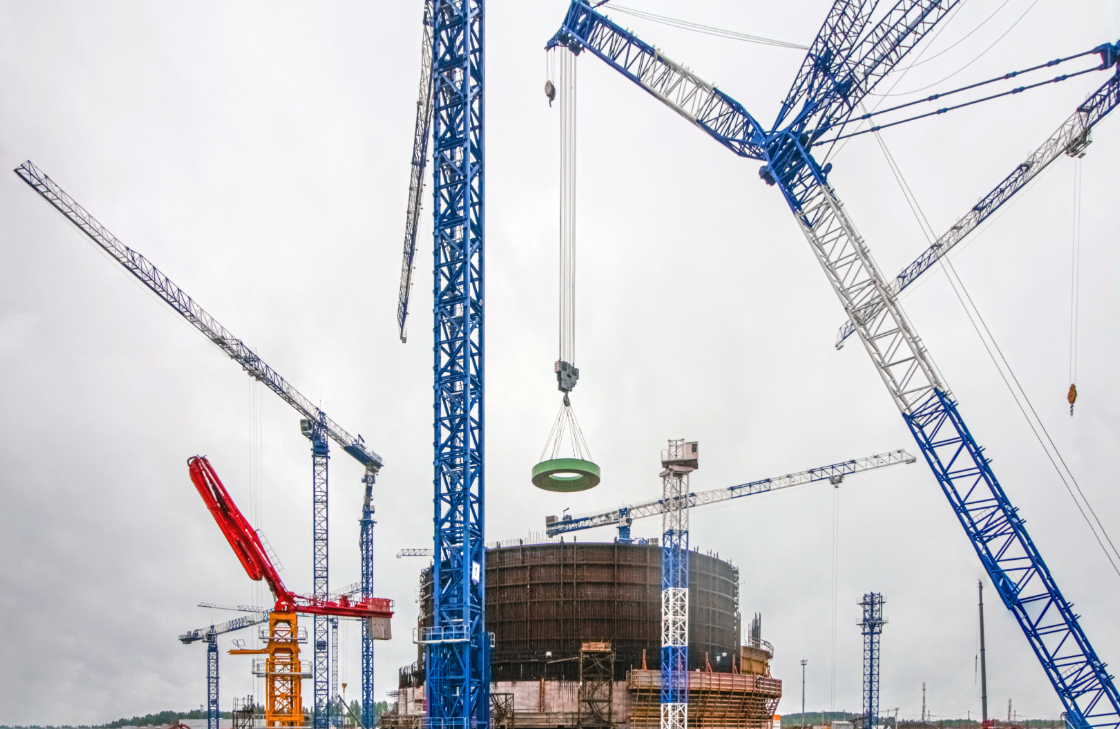

俄罗斯列宁格勒(Leningrad)核电站二期工程现场完成了一项关键节点:TITAN-2控股公司将VVER-1200型3号机组反应堆竖井的支承桁架安装到设计位置。该部件是反应堆竖井的主要结构之一,本次安装质量达到要求,并比原计划提前三天完成,为后续反应堆本体安装创造了条件。接下来,施工人员将对这一环形金属结构的内部空腔浇筑特殊蛇纹石混凝土,以增强反应堆竖井的辐射防护和热防护能力。TITAN-2旗下项目负责人康斯坦丁·胡佳科夫表示,工程重点不仅是...

2026-07-02

白俄罗斯奥斯特罗韦茨核电站一号VVER-1200机组安全运行满五年

白俄罗斯奥斯特罗韦茨核电站一号VVER-1200机组安全运行满五年

白俄罗斯奥斯特罗韦茨核电站1号VVER-1200机组自投入商业运行以来已满五年。这是俄罗斯原子能行业首个在海外按俄罗斯技术建成的第三代+安全等级在运机组。目前,白俄罗斯奥斯特罗韦茨核电站两台在运机组累计发电量约630亿千瓦时,满足了白俄罗斯国约40%的电力需求。俄罗斯国家原子能公司(Rosatom)第一副总经理兼原子能建设出口公司总裁安德烈·彼得罗夫表示:白俄罗斯奥斯特罗韦茨核电站机组的稳定运行,比任何言辞都更有力地证明了俄罗斯核...

2026-06-27

匈牙利保克什二期(Paks II)核电机组建设进展:5号机组浇筑混凝土,6号机组基坑开挖过半

匈牙利保克什二期(Paks II)核电机组建设进展:5号机组浇筑混凝土,6号机组基坑开挖过半

6月25日,匈牙利保克什二期(Paks II)核电项目公司通报了两台新建VVER-1200机组的最新建设进展。5号机组正在进行混凝土浇筑作业,6号机组基坑土方工程按计划推进,基坑宽150米、长190米、深23米,约50万立方米土方中已移除过半,咬合桩墙锚固及永久围栏施工同步进行。项目公司表示,基于5号机组施工经验已优化工作流程以提升效率、质量及职业安全,施工现场配备大地测量与岩土监测系统以便及早发现施工影响,匈牙利原子能管理局定期进行现场检查。上...

2026-06-26
