华能海南昌江核电二期3号机组反应堆压力容器扣盖及螺栓拉伸工作圆满完成

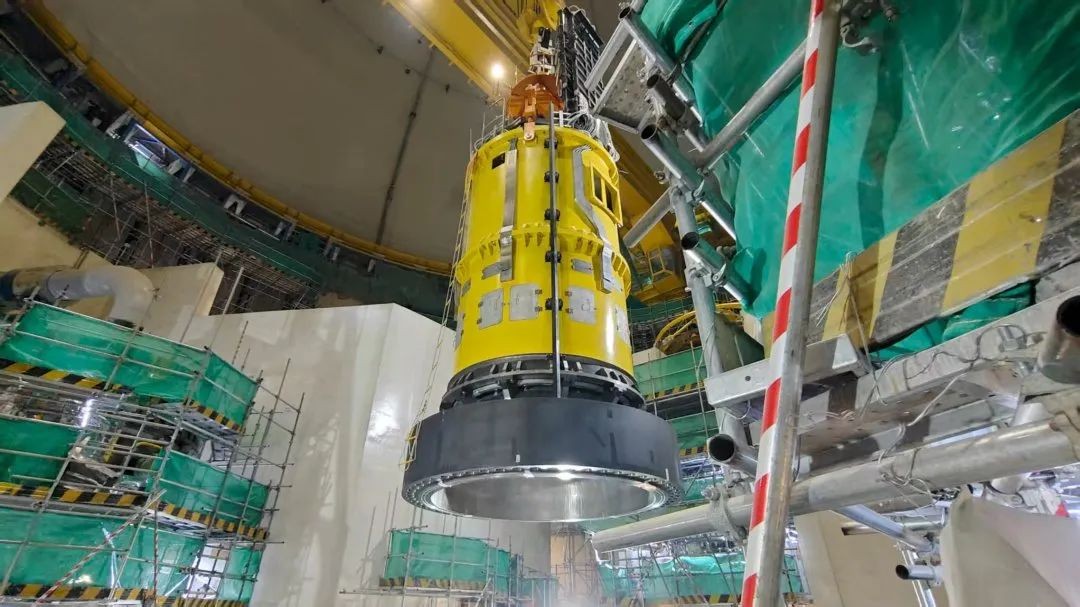

7月29日,华能海南昌江核电二期工程迎来重要进展:3号机组反应堆压力容器顶盖扣盖工作圆满完成,较原计划提前7小时30分钟。经现场检测,各项关键参数均符合设计标准要求。这一重要里程碑的达成,标志着3号机组热态功能试验(简称热试)前关键工作之一顺利完成,为即将开始的热试顺利开展奠定了坚实基础。反应堆压力容器顶盖扣盖工作是核电厂调试阶段的核心环节,直接关系到热试能否如期启动。该操作涉及主螺栓整体拉伸等多项精密工艺,对设备可靠性、...
2025-08-01
华能海南昌江核电3号机组在热试前完成安全壳打压试验
2025年7月25日23时35分,随着核岛0米人员闸门的平稳开启,宣告华能海南昌江核电3号机组安全壳打压试验圆满成功。本次试验中,华能昌江核电公司统筹协调参建各方,勠力同心、攻坚克难,严把安全质量关,持续优化施工主线,成为国内同类型华龙一号机组首个在热试前实施安全壳打压的机组。安全壳作为核电站安全的最后一道屏障,其完整性与可靠性至关重要。安全壳打压试验严格模拟核电站一回路失水事故工况下的压力环境,全面检验安全壳的整体密封性能和...
2025-07-28
华能海南昌江核电3号机组发电机穿转子完成
2025年6月18日,19时58分,随着发电机转子成功穿入定子内部指定距离,标志着华能海南昌江核电3号机组发电机穿转子工作顺利完成,为后续汽轮发电机非核冲转打下坚实的基础。华能昌江核电3号机组发电机由哈尔滨电机厂设计制造,主要由定子、转子、端盖、氢冷器、出线罩等部件组成,本次穿装的发电机转子重约203t,总长度约17m。其穿装技术要求极高、风险管控严格,具有操作复杂、精度严苛、风险突出等特点。为确保任务顺利完成,华能昌江核电公司提前部...
2025-06-19
华能海南昌江核电3号机组常规岛汽轮机扣盖完成
2025年6月12日12时18分,随着2号低压内缸上半平稳就位,标志着华能海南昌江核电3号机组常规岛汽轮机三缸扣盖一次成功,为后续热试期间汽轮机非核冲转打下坚实的基础。不同于以往华龙一号核电项目的成熟机型,华能海南昌江核电3号机组常规岛汽轮机为哈尔滨汽轮机厂首次设计制造的TC4F-1800型核电半转速汽轮机。该机型采用三缸四排汽布置,高压缸通流2×16级,低压缸通流2×11级,低压转子末级叶片长度1800mm,低压转子轴系长度9800mm,基础...
2025-06-13
华能海南昌江核电厂3号机组500kV主电源倒送电圆满成功
华能海南昌江核电二期工程项目成功实现3号机组500kV主电源倒送电,标志着这一能源战略工程迈入全面调试新阶段。随着主变压器及高压厂用变压器带电运行稳定,华能海南昌江核电二期工程正式接入海南主网,为后续机组热试、装料及并网发电提供了可靠电力支撑。本次倒送电也是海南省首条500kV环网线路成功上电,彰显了广大电力人敢于拼搏、勇于创新的时代风采。作为核电工程建设的关键环节,500kV倒送电通过反向输电验证了核电厂与外部电网的无缝...
2025-05-23
华能海南昌江核电3号机组冷试总结研讨会顺利召开
2025年5月17日上午,华能海南昌江核电有限公司组织召开3号机组冷试总结研讨会。公司董事长帅月智、总经理刘斌、副总经理李乃思、王国华,华能核能技术研究院、华能石岛湾有限公司、中国核电工程有限公司、中核工程咨询有限公司、中国核工业第五建设有限公司、中国核工业第二二建设有限公司现场负责同志以及相关技术专家出席会议,全面总结冷试成果,统筹部署后续工作,为项目高质量推进奠定基础。会议采用总分总形式展开。首先由公司总经理、...
2025-05-19
华能海南昌江核电二期工程项目4号机组主管道焊接圆满完成
2025年04月21日15时58分,随着主管道窄间隙自动焊机的弧光缓缓熄灭,华能海南昌江核电4号机组反应堆冷却剂系统主管道完成最后一道焊口3U6的焊接工作,标志着4号机组核岛主管道焊接工作顺利完成,为后续一回路冷态功能试验奠定了坚实基础。核岛主管道被称为核蒸汽供应系统输出堆芯热能的大动脉,其作用如同人体血液循环系统,承担着输送堆芯热能、保障反应堆安全运行的核心功能。4号机组共设置3个环路、24道焊口,每条环路由热段(反应堆压力容器与...
2025-04-23
华能海南昌江核电项目3号机组冷试圆满成功
4月10日,随着一回路压力稳定在22.3Mpa平台并超过10分钟,经确认一回路压力边界完整、密封良好,宣告华能集团首个大型压水堆核电项目——海南昌江核电二期工程项目3号机组迎来建设历程中的重大里程碑节点——一回路冷态性能试验圆满成功。一回路冷态性能试验,俗称冷试,是核电厂大型综合性专项调试试验,主要目的是全面验证核电厂一回路管道焊缝、设备及其相连系统的高压部分等压力边界的完整性和密封性,确保在后续的运行过程中一回路的安全稳...
2025-04-11
华能海南昌江核电二期工程项目3号机组冷试前扣盖工作顺利完成
2025年3月25日19时23分,华能海南昌江核电二期工程项目3号机组压力容器主螺栓整体拉伸完毕,压力容器扣盖顺利完成,为后续3号机组冷试创造了有利条件。
2025-03-26
华能海南昌江核电3号机组二回路联合水压试验圆满完成

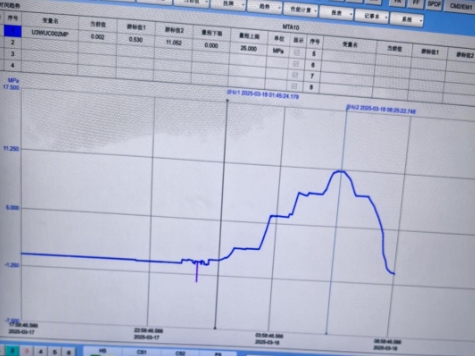

2025年03月18日,在华能昌江核电公司、中核工程、中核咨询、中核五公司的共同见证下,3号机组二回路联合水压试验从3月18日凌晨2:00开始升压,6:30完成试验压力平台11.05MPa稳压,7:05泄压至8.5MPa设计平台,7:35稳压完成,8:50泄压完成。
2025-03-20
华能海南昌江核电二期工程项目3号机组电气厂房送冷风顺利实现
2025年03月15日,华能海南昌江核电二期工程项目3号机组电气厂房冷冻水系统(WEC)风冷机组顺利启动并进入正常运行状态,运行时各项参数满足设计要求,伴随着VCL系统空调机组将冷风送进主控室内,华能昌江核电3号机组电气厂房送冷风顺利实现。
2025-03-17
华能海南昌江核电二期工程项目3号机组三台主泵电机空载试车成功
2025年2月21日13时45分,华能海南昌江核电有限公司三台主泵电机空载试车成功,在安全质量第一的前提下,实现了4天3台主泵电机空载试验,试验过程中主泵电机运行平稳、振动、瓦温等各项指标合格,为后续冷试顺利进行奠定了坚实基础,以“零瑕疵”表现印证华能核电的硬核实力。
2025-02-22
华能海南昌江核电3号机主控室全面值班启动
2025年2月16日10:30,核电公司执行董事、党委书记、总经理潘风国与当班值长完成3号机组主控室钥匙交接,标志着华能海南昌江核电3号机主控室全面值班正式启动。核电
2025-02-18
华能海南昌江核电有限公司与华北电力大学签署人才培养基地共建协议
1月16日,华能昌江核电公司与华北电力大学签署人才培养基地共建协议。
2025-01-22
华能海南昌江核电二期工程项目前期档案同行评估圆满结束
为确保海南昌江核电二期工程项目档案完整、准确、系统、规范和安全,持续提高公司文档管理能力和质量,12月14日至15日,核电公司组织开展了华能海南昌江核电二期工程项目前期档案同行评估。
2024-12-18
