核岛施工智能化再添新利器 预埋板打磨机器人投用
近日,由中核核工程安装工艺与设备工程技术研究中心与三澳项目部联合研发的预埋板打磨机器人在三澳核电项目正式投用,实现核岛预埋板焊接前打磨作业智能化升级,推动核电施工向自动化、安全化、高效化迈进。预埋板打磨机器人此次投用的预埋板打磨机器人革新了传统作业模式,采用无火花打磨工艺从根源杜绝消防隐患,预计降低50%作业人力成本;仅需单人操作,作业前架设机器不超5分钟,选定参数后5-10分钟即可完成打磨且无需后续清洁,平均作业效率提...
2026-05-07
宁德核电项目二期工程5号机组核岛安装开工
4月28日,中广核宁德核电5号机组核岛安装工程全面开工,标志着该机组建设由土建施工阶段转入核心设备安装关键阶段,我国自主三代核电华龙一号规模化建设再迈坚实一步。核岛是核电站的核心设施,集成反应堆及一回路系统等关键设备,其安装质量直接关系核电站长期安全稳定运行,具有施工技术复杂、质量控制严苛、安全等级高等特点。核岛安装开工后,5号机组压力容器支撑环引入、压力容器保温模块组装、设备闸门安装等工作将按计划推进。中广核宁德...
2026-04-28
华东监督站对海阳核电三期核岛底板施工开展从严监督
近日,生态环境部华东核与辐射安全监督站(以下简称华东监督站)对海阳核电厂5号机组核岛反应堆厂房基础底板钢筋绑扎施工开展了监督检查。海阳核电厂三期工程5、6号机组采用国产化CAP1000三代核电技术。目前,5号机组核岛基础底板钢筋施工正有序推进,底板钢筋作为筋骨,施工质量尤为重要。现场监督员细致巡查钢筋绑扎作业,重点核查了钢筋的规格、型号、数量、间距是否符合设计要求,锚固长度、搭接长度是否满足规范条款。同时,检查了钢筋保护层...
2026-04-23
中国电建成功进入核电站核岛主体工程领域

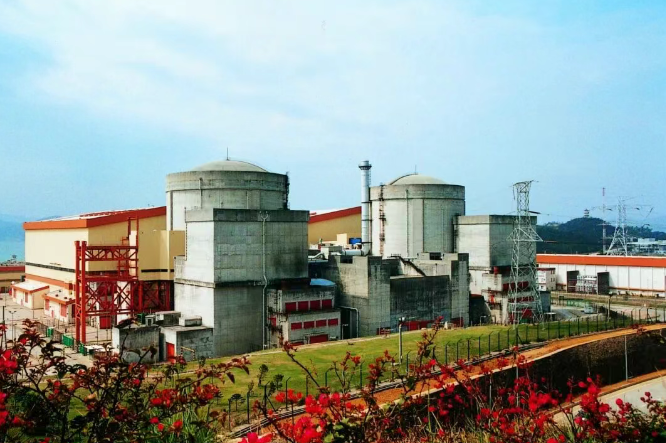

日前,中国电建所属电建核电公司收到中广核工程有限公司发来的中标通知书,承担CW项目核岛主体安装工程建设,这标志着该公司历经30余年的核电业务发展历程,在核电站核岛建造领域实现了完整核岛安装的新突破。▲广东大亚湾核电工程电建核电公司是中国电建集团旗下最早参与核电站工程建设的企业。1994年,该公司参建广东大亚湾核电站,获得美国《电力》杂志评选的最佳项目奖;1999年,承建广东岭澳核电站,获得全国优秀焊接工程奖;2009年,在全国首次以...
2026-04-23
金七门核电2号机组核岛筏基浇筑告捷
4月7日凌晨2时40分,随着最后一车混凝土精准入模,中核二二承建的浙江金七门核电2号机组顺利完成核岛筏基底板混凝土浇筑。本次浇筑历时近60小时,混凝土浇筑总量达6739立方米。金七门核电项目位于浙江宁波象山县,项目规划建设6台百万千瓦级压水堆核电机组。其中,1、2号机组采用具有我国完整自主知识产权的三代核电华龙一号机型,单台机组额定容量120万千瓦。项目全部建成后,装机约720万千瓦,预计年发电量550亿千瓦时,相当于减少排放二氧化碳约45...
2026-04-08
广西白龙核电项目1号机组核岛CA04结构模块吊装就位
4月1日18时39分,白龙核电项目1号机组核岛CA04结构模块顺利吊装就位,为后续反应堆厂房主体结构施工及设备安装创造了条件。CA04结构模块外形呈正八边形筒体结构,起吊总重量约52吨,安装就位于反应堆厂房钢制安全壳(CV)底封头内,为反应堆厂房压力容器提供结构支撑。为确保本次吊装作业万无一失,广西核电组织项目建设团队系统复盘,深化运用同类项目吊装作业经验反馈成果。采用定制化平衡梁、专用防变形工装等技术保障措施,对模块吊装过程中的受...
2026-04-03
江苏徐圩核能供热发电厂1号机组核岛钢衬里首个模块成功吊装
3月31日7时,江苏徐圩核能供热发电厂1号机组核岛安全壳钢衬里首个模块正式启动吊装作业,历时108分钟,于8时48分精准就位,整个吊装过程规范有序、安全质量受控。钢衬里是反应堆厂房内层安全壳的重要组成部分,位于安全壳预应力钢筋混凝土内表面,本次吊装的模块由加腋区、筒体、贯穿件套筒等组成,直径42.8米、高度9.45米、模块自重140.23吨、吊装总重量达268吨。吊装现场采用2000吨级履带式起重机,严格按照施工方案精准作业,依次完成提升、回转、...
2026-04-01
广西白龙核电1号机组核岛首个大型结构模块一次性精准就位
2026年3月18日11时07分,白龙核电项目1号机组CA20结构模块顺利吊装就位。这是继钢制安全壳底封头就位后,1号机组核岛第一个大型结构模块的就位,为核岛辅助厂房及屏蔽厂房施工奠定了坚实基础。1号机组CA20结构模块顺利吊装就位CA20结构模块是核岛辅助厂房5、6区结构模块,后续将承担乏燃料的贮存、传输、热交换等功能。模块外形尺寸长约21米、宽约14米、高约21米,由32个墙体模块和39个楼板模块组成,模块重量约909吨,起吊总重量约1064吨,是辅助...
2026-03-19
宁德核电6号机组核岛钢衬里模块一完成吊装
3月2日6时27分,宁德核电6号机组核岛钢衬里模块一正式启动吊装作业,于9时00分精准就位,全程历时2小时33分,吊装过程安全、质量受控。宁德核电6号机组核岛钢衬里模块一由底板和截锥体两部分组成,直径43.112米,高度3.146米,模块一自重112.172吨,吊装总重量252.707吨。本次吊装采用2000吨级履带式起重机,经提升、旋转、落钩等环节,实现模块精准平稳就位。为高质量完成6号机组核岛模块一吊装工作,宁德核电工程管理部联合核鹏监理、工程公司宁德项目...
2026-03-05
宁德项目6号机组核岛钢衬里模块一顺利吊装
2026年3月2日,中广核福建宁德项目6号机组钢衬里模块一吊装作业顺利完成,华东核与辐射安全监督站、中广核工程、宁德核电、核鹏监理等单位全程现场见证,吊装全过程安全质量受控,各项指标均符合规范要求。本次吊装的钢衬里模块一由底板及截锥体组成,采用一次性整体吊装工艺,模块直径约43米,自重约112吨,吊装总重量约252吨,主吊机械选用2000吨级履带式起重机,施工组织科学、技术措施完备,确保了吊装作业顺利实施。钢衬里模块一吊装就位,是中广核福...
2026-03-04
石岛湾扩建工程1号机组核岛反应堆厂房内部结构SG模块吊装完成
2月28日10时23分,随着石岛湾扩建一期工程1号核岛反应堆厂房最后一组蒸汽发生器(SG)模块吊装就位,石岛湾扩建一期工程安全平稳完成新春三连吊,为后续1号核岛穹顶吊装创造了有利条件。为确保新春开工大件吊装平稳推进,工程管理团队始终保持三个清醒认识,科学谋划、周密部署、保守决策,通过讲好开工第一课,压实好各层级管理人员责任,落实好各项先决条件检查,确保各道工序、各个环节合规。稳扎稳打,合规落实吊装条件。工程管理团队以SG模块制造及...
2026-03-01
华能石岛湾核电扩建工程1号核岛SG首个模块吊装就位
新春伊始,华能石岛湾核电扩建一期工程迎来关键里程碑——1号核岛首个SG模块于2月26日上午7:36起吊,历经提升、回转、变幅、吊装行走等一系列作业,于上午10:00精准吊装就位。本次吊装的SG模块是反应堆厂房蒸汽发生器隔间,起吊重量约197吨,采用厂外分块预制+现场拼装+整体吊装模式,相较于传统钢筋混凝土作业方式,该模式可有效减少钢筋绑扎、支模等现场作业环节,改善施工环境,优化人力配置,避免多专业交叉施工,降低安全质量管理风险。为确保吊装作...
2026-02-27
廉江核电1号机组核岛辅助厂房顺利封顶
2月12日,国家电投广东廉江核电1号机组核岛辅助厂房6区屋面浇筑顺利完成,标志着辅助厂房实现封顶,为主控室可用等关键节点推进奠定坚实基础。辅助厂房建造过程中,项目团队深入落实能模则模、应模尽模、未模创模的模块化施工理念,墙体钢筋笼模块化施工、钢结构模块化施工应用率均达60%以上,充分彰显模块化建造的技术优势。...
2026-02-13
招远核电1号机组核岛钢衬里模块2顺利完成吊装
2月8日,中广核山东招远核电项目1号机组核岛反应堆厂房钢衬里模块2顺利完成吊装,整个吊装过程平稳有序、安全质量受控,为后续施工创造了有利条件。钢衬里模块2由筒体一层、二层组成,模块重量157吨,吊装总重量245吨。本次吊装采用2000吨级履带式起重机一次性整体吊装工艺,经过起钩、旋转、带载行走、落钩等动作,最终顺利完成吊装。钢衬里模块2吊装完成后,钢衬里施工至正6.8米标高,有利于核岛安全壳施工尽早退出关键路径,减少反应堆厂房与周边厂...
2026-02-11
辽宁徐大堡核电1号机组核岛钢制安全壳顶封头顺利吊装就位
2月10日,北方小年当天,中核集团旗下中国核电投资控股的辽宁徐大堡核电1号机组核岛钢制安全壳顶封头顺利吊装就位,标志着该机组建设从土建施工全面转入安装阶段。顶封头位于核岛顶部,是钢制安全壳最后一个大型模块,由64块弧形钢板拼装、焊接而成,整体呈半椭球形结构,其内径近40米,总高度超11米。为确保工程质量全面可控,辽宁核电协同各参建单位统筹规划、精心组织,发挥模块化建造优势,于吊装前完成了消防喷淋、临时通风、空气扰流等多系统和设备...
2026-02-10
